Tytuł projektu:
Rozbudowa drogi wojewódzkiej nr 102 na odcinku Lędzin – Trzebiatów
Projekt przewidziany jest do współfinansowania przez Unię Europejską z Funduszy Europejskich dla Pomorza Zachodniego 2021 – 2027

Uczestnicy procesu inwestycyjnego:
| Zamawiający: Województwo Zachodniopomorskie ul. Korsarzy 34, 70-540 Szczecin  |
            ![]()  |

|
             Wykonawca:  |

             |

|
             Realizator umowy:  |
            ![]()  |

|
             Zarządzający projektem:
  |

Informacje ogólne o umowie z Wykonawcą robót budowlanych:
•    Data zawarcia umowy z Wykonawcą robót budowlanych –  02.08.2022 r.
•    Wartość umowy z Wykonawcą robót budowlanych (brutto) – 73 464 330,02 zł.
•    Planowana data zakończenia umowy –    marzec 2024 r.
•    Data przekazania placu budowy Wykonawcy robót – 04.08.2022 r.
Opis projektu:

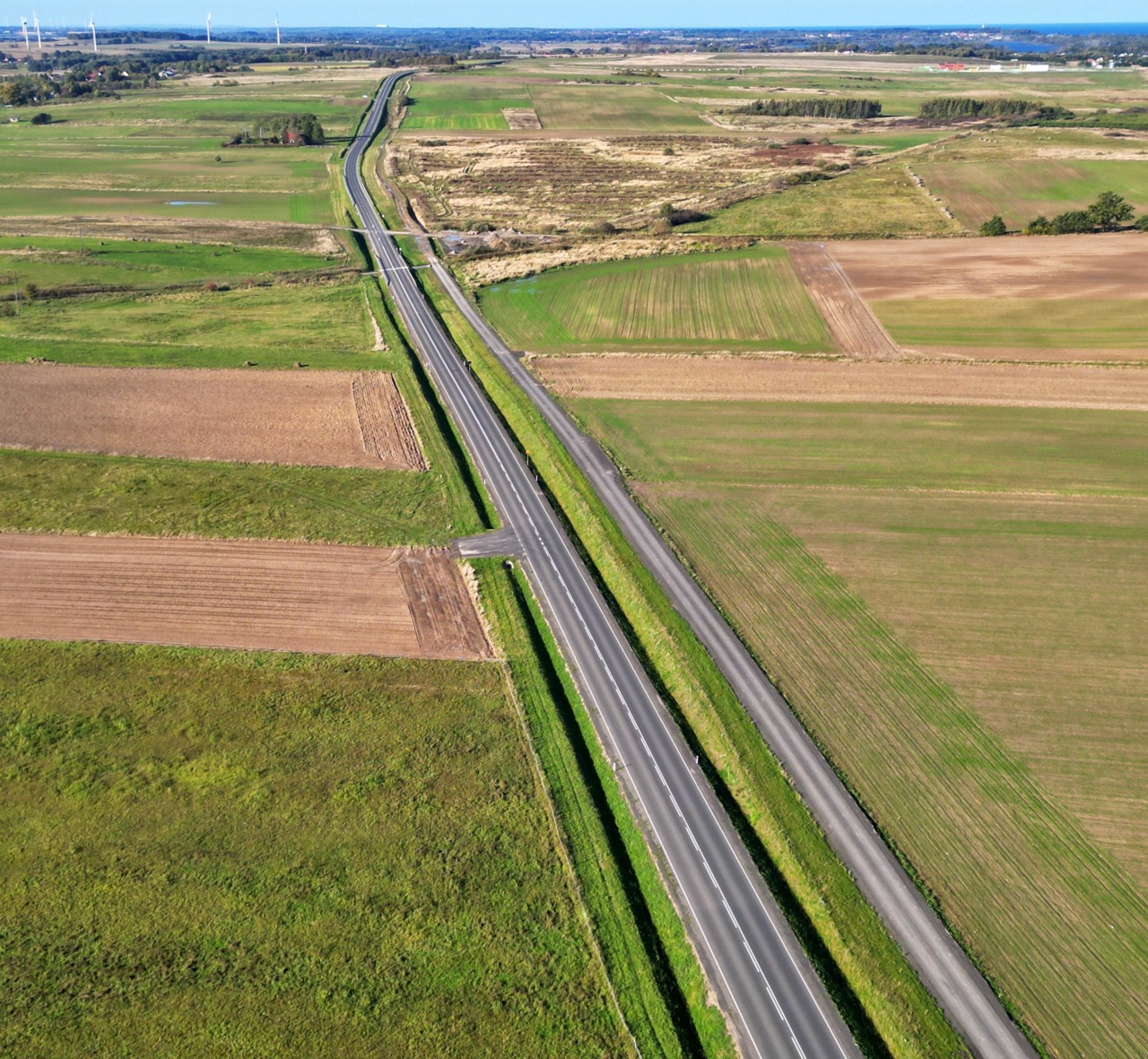

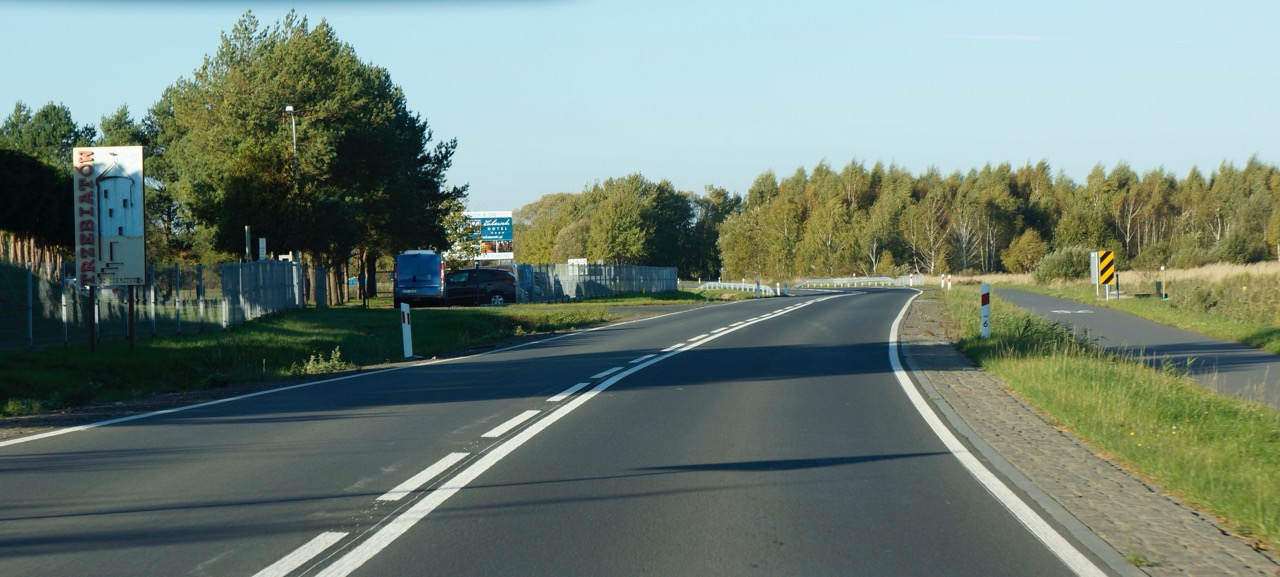

Przedmiotem zamówienia jest rozbudowa drogi wojewódzkiej nr 102 klasy technicznej drogi głównej (G). Rozbudową objęty będzie odcinek o długości około 13,4 km tj. od km 52+197,20 (m.Lędzin) do km 65+606,46 (m.Trzebiatów). Część odcinka drogi wojewódzkiej prowadzony jest po śladzie istniejącej drogi:

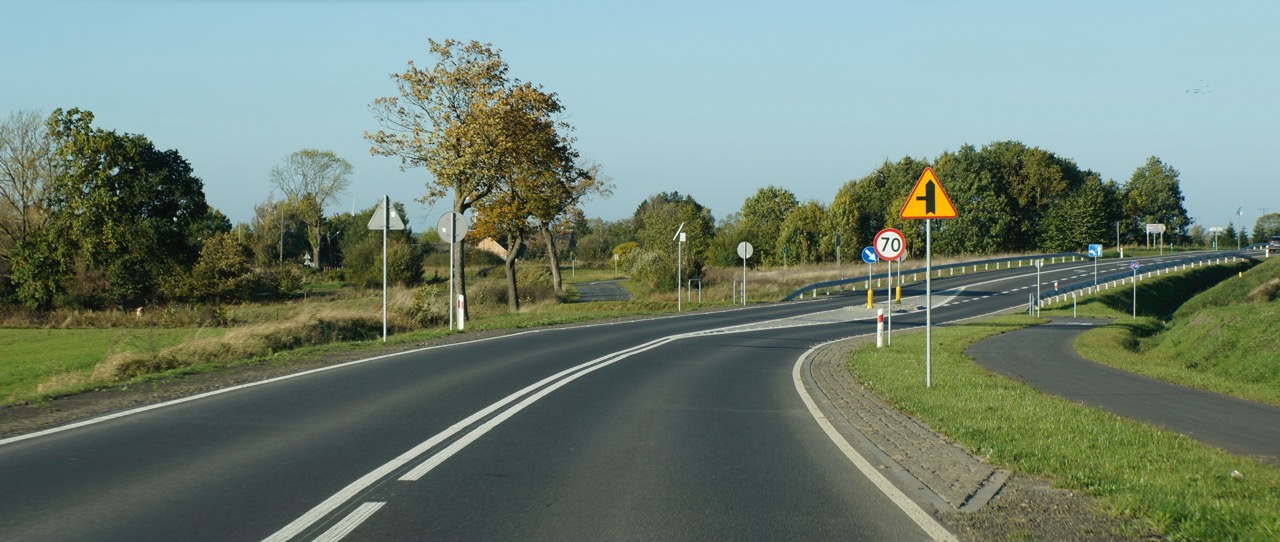

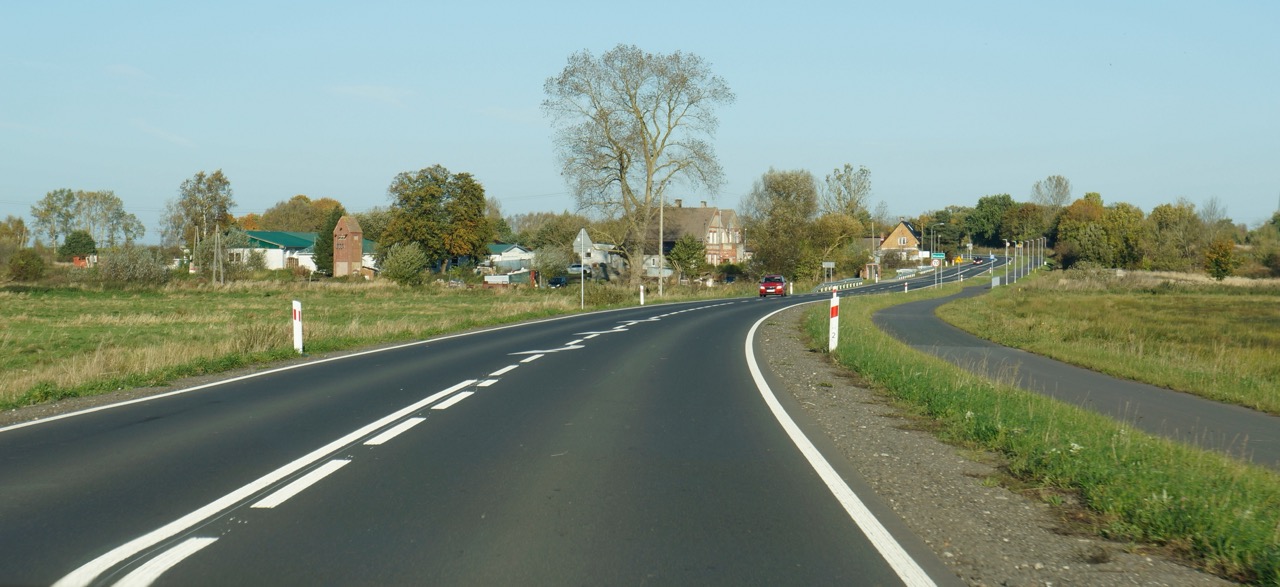

Stan istniejący, na dzień przekazania placu budowy 04.08.2022 r.:
Informacje o stanie zaawansowania projektu na dzień 06.12.2022 r.:

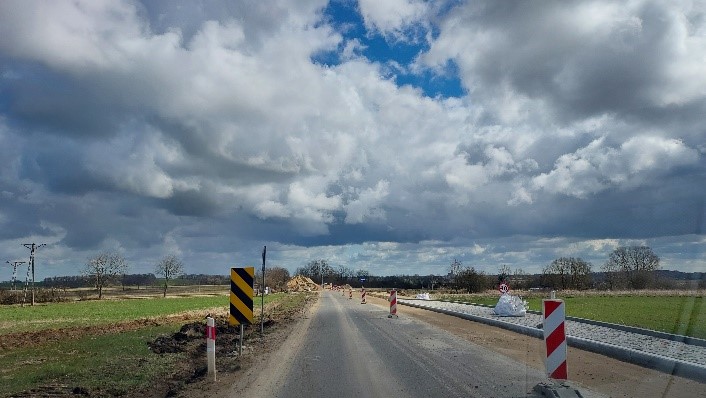

W czwartym kwartale 2022 r. wykonano następujące roboty:
    •    wycinka drzewa i krzewów,
    •    rozbiórka konstrukcji nawierzchni na 3 odcinku,
    •    roboty ziemne na obejściu i odcinku Zapolice-Trzebiatów,
    •    wymiana gruntu na obejściu i odcinku Zapolice-Trzebiatów,
    •    wykonanie dolnych warstw konstrukcji na obejściu,
    •    przebudowa sieci światłowodowej,
    •    wykonanie kolektora deszczowego,
    •    usunięcie kolizji SN i NN.
![]()  |
                ![]()  |
                ![]()  |
                ![]()  |

Informacje o stanie zaawansowania projektu na dzień 28.03.2023 r.:
W pierwszym kwartale 2023 r. wykonano następujące roboty:
    •    roboty ziemne na odcinku Lędzin-Konarzewo,
    •    wymiana gruntu na odcinku Lędzin-Konarzewo,
    •    budowa materaca na odcinku Zapolice-Trzebiatów,
    •    wykonanie dolnych warstw konstrukcji na obejściu i odcinku Zapolice-Trzebiatów,
    •    budowa przepustów pod zjazdami,
    •    roboty brukarskie na odcinku Lędzin-Konarzewo i obejściu,
    •    ułożenie ścieku na obejściu,
    •    ułożenie warstw bitumicznych na obejściu,
    •    budowa przepustu,
    •    zabicie ścianek szczelnych obiektu mostowego.
![]()  |
                ![]()  |
                ![]()  |
                ![]()  |

Informacje o stanie zaawansowania projektu na dzień 04.07.2023 r.:
W drugim kwartale 2023 r. wykonano następujące roboty:
    •    usunięto kolizje z sieciami telekomunikacyjnymi na odcinku Zapolice – Trzebiatów;
    •    kontybuowano budowę kanalizacji deszczowej w m. Lędzin;
    •    kontybuowano budowę wodociągu na odcinku Zapolice – Trzebiatów;
    •    rozpoczęto budowę ciągu pieszo - rowerowego;
    •    kontybuowano budowę materaca na odcinku Zapolice-Trzebiatów;
    •    wykonano górne warstwy konstrukcji na obejściu i odcinku Zapolice-Trzebiatów;
    •    budowano przepusty pod zjazdami;
    •    prowadzono roboty brukarskie w m. Lędzin, na obejściu i odcinku Zapolice-Trzebiatów;
    •    kontybuowano roboty mostowe;
![]()  |
                ![]()  |
                ![]()  |
                ![]()  |

Informacje o stanie zaawansowania projektu na dzień 04.10.2023 r.:
W trzecim kwartale 2023 r. wykonano następujące roboty:
    •    budowa wodociągu w m. Włodarka;
    •    budowa kanalizacji deszczowej w kierunku m.Trzebiatów;
    •    izolacja obiektu mostowego – przepust;
    •    kontynuacja budowy zjazdów wraz z przepustami;
    •    budowa ciągu pieszo rowerowego na odcinku Włodarka – Trzebiatów;
    •    roboty brukarskie;
    •    poszerzenie jezdni z wymianą konstrukcji na odcinku Lędzin – Konarzewo;
    •    wykonanie warstw konstrukcyjnych do warstwy wiążącej w ok. 80% z wyłączeniem odcinka pomiędzy m. Lędzin a Konarzewo;
    •    profilowanie rowów;
    •    profilowanie z humusowaniem skarp;
![]()  |
                ![]()  |
                ![]()  |
                ![]()  |

Informacje o stanie zaawansowania projektu na dzień 05.01.2024 r.:
W czwartym kwartale 2023 r. wykonano następujące roboty:
    •    wykonanie warstw bitumicznych w tym ścieralną;
    •    kontynuacja budowy ciągu pieszo rowerowego na odcinku Włodarka – Trzebiatów;
    •    kontynuacja robót brukarskich;

    •    budowa ronda w m. Konarzewo;
    •    budowa oświetlenia w m. Konarzewo;
    •    ustawienie barier ochronnych;
    •    kontynuacja profilowania rowów;
    •    kontynuacja profilowania z humusowaniem skarp;
    •    kontynuacja budowy zjazdów wraz z przepustami;
![]()  |
                ![]()  |
                ![]()  |
                ![]()  |

Informacje o stanie zaawansowania projektu na dzień 02.04.2024 r.:
W pierwszym kwartale 2024 r. wykonano następujące roboty:

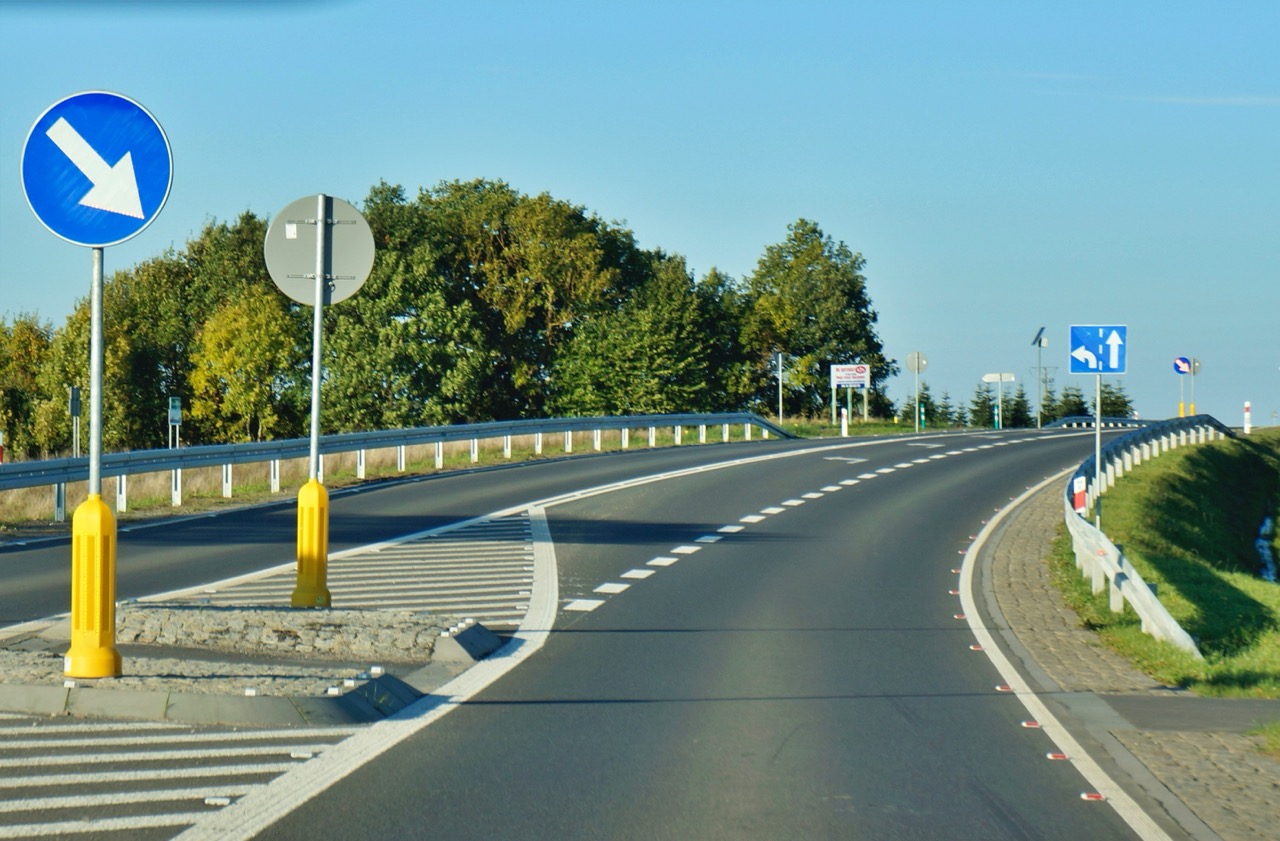

    •    budowa poboczy;
    •    budowa pętli w m. Konarzewo;
    •    obudowa ronda w m. Konarzewo;
    •    zakończenie budowy oświetlenia w m. Konarzewo;
    •    budowa ciągu pieszego na odcinku Drozdówko – Konarzewo;
    •    kontynuacja robót brukarskich;
    •    kontynuacja profilowania rowów;
    •    kontynuacja profilowania z humusowaniem skarp;
![]()  |
                ![]()  |
                ![]()  |
                ![]()  |
