Przebudowa drogi wojewódzkiej Nr 151 na odcinku Płotno - Pełczyce

Tytuł projektu:

"Przebudowa drogi wojewódzkiej Nr 151 na odcinku Płotno - Pełczyce"


Uczestnicy procesu inwestycyjnego:

Zamawiający:
Województwo Zachodniopomorskie
ul. Korsarzy 34, 70-540 Szczecin

Wykonawca:
MALDROBUD Sp. z o.o. Sp. K.,
ul. Królewiecka 43
74-300 Myslibórz

Realizator umowy:
Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie
ul. Szczecińska 31, 75-122 Koszalin

Zarządzający projektem:
Przedsiębiorstwo Projektowo - Usługowe MARKUB Tomasz Hrynkiewicz

ul. Kajki 4, 82-440 Dzierzgoń



Artykuł z dnia: 2018-11-22 12:24

Informacje ogólne o umowie z Wykonawcą robót budowlanych:

  • data zawarcia umowy z Wykonawcą robót budowlanych - 27.09.2018 rok
  • wartość umowy z Wykonawcą robót budowlanych (brutto) – 14 431 359, 08 zł
  • planowana data zakończenia umowy - 30.09.2019 rok
  • data przekazania placu budowy Wykonawcy robót - 08.10.2018 rok.

Opis projektu:

Przedmiotem Zamówienia jest przebudowa drogi wojewódzkiej na odcinku Płotno – Pełczyce od km 92+740 tuż przed m. Płotno do km 97+360 wg kilometracji globalnej (od km 0+000 do km 4+081,72 wg kilometracji lokalnej). Długość odcinka przeznaczonego do przebudowy to ok. 4,08 km.
Zakres robót obejmuje:



  • usunięcie drzew i krzewów kolidujących z inwestycją,
  • rozbiórka istniejącej nawierzchni jezdni i chodników,
  • uregulowanie szerokości jezdni do 6,5 m w terenie zabudowanym oraz do 7 m na szlaku poprzez wykonanie poszerzeń,
  • wykonanie warstw konstrukcyjnych jezdni,
  • przebudowa istniejących skrzyżowań i zjazdów,
  • budowa nowych lub przebudowa istniejących ciągów pieszych, peronów przystankowych, zatok autobusowych, zatok postojowych,
  • budowa elementów spowolnienia ruchu,
  • przebudowa i budowa przepustów,
  • budowa sieci kanalizacji deszczowej,
  • przebudowa kolidujących z inwestycją sieci uzbrojenia terenu - teletechniczna,
  • wykonanie oznakowania pionowego i poziomego drogi,
  • budowa rowów odwadniających wzdłuż nowego śladu drogi,
  • oczyszczenie i odtworzenie istniejących rowów przydrożnych,
  • zagospodarowanie przyległego terenu w zakresie pasa drogowego.

Stan istniejący przed przystąpieniem do realizacji:

Informacje o stanie zaawansowania projektu na dzień 03. 12. 2018

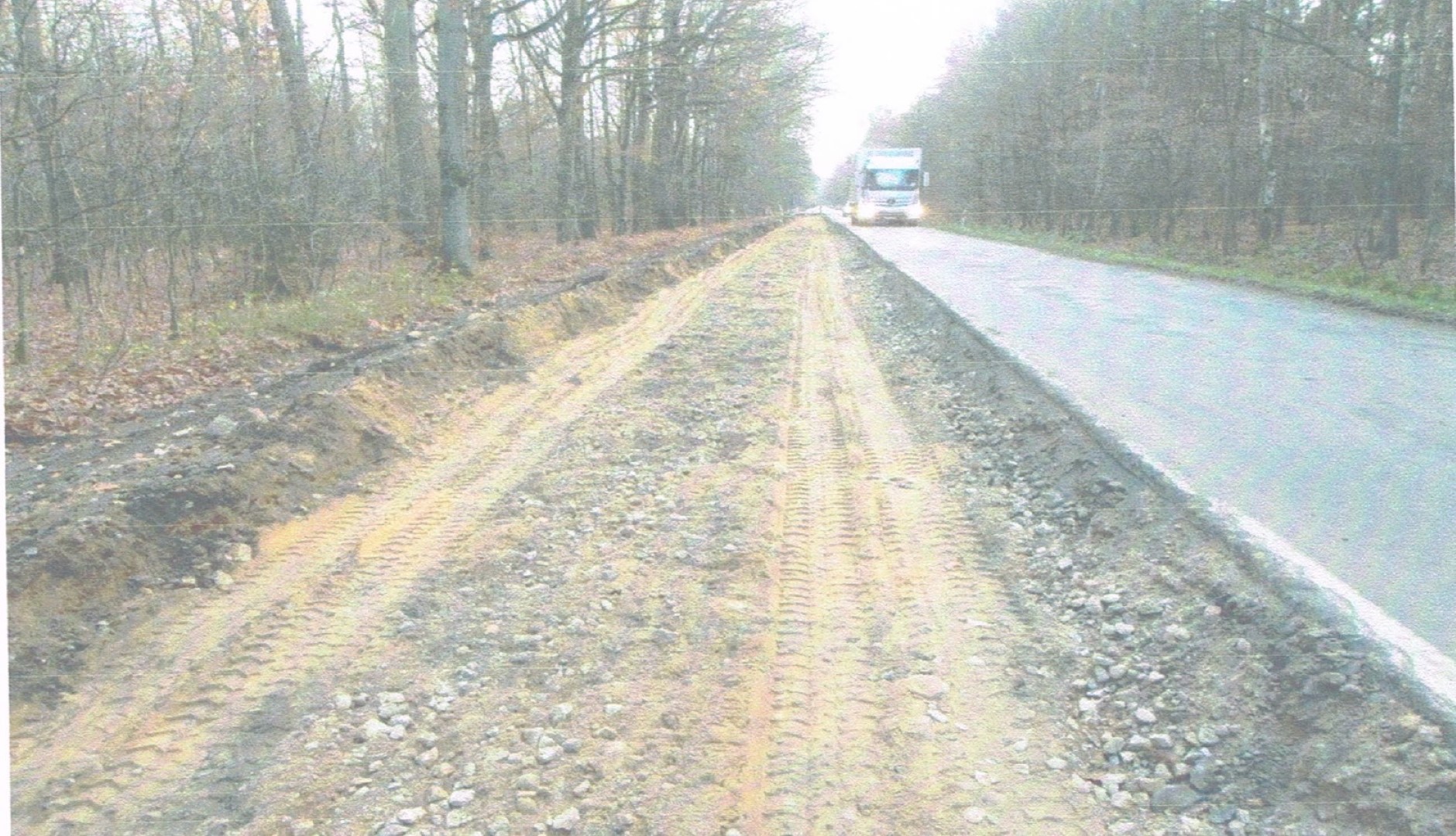

W miesiącu listopad wykonano następujące roboty:

  • Rozpoczęto wycinkę drzew wraz z karczowaniem pni na terenach leśnych
  • Rozpoczęcie robót rozbiórkowych od strony m. Pełczyce
  • Wykonanie podbudowy na odcinku 400m od strony Pełczyc
  • Wprowadzenie tymczasowej organizacji ruchu

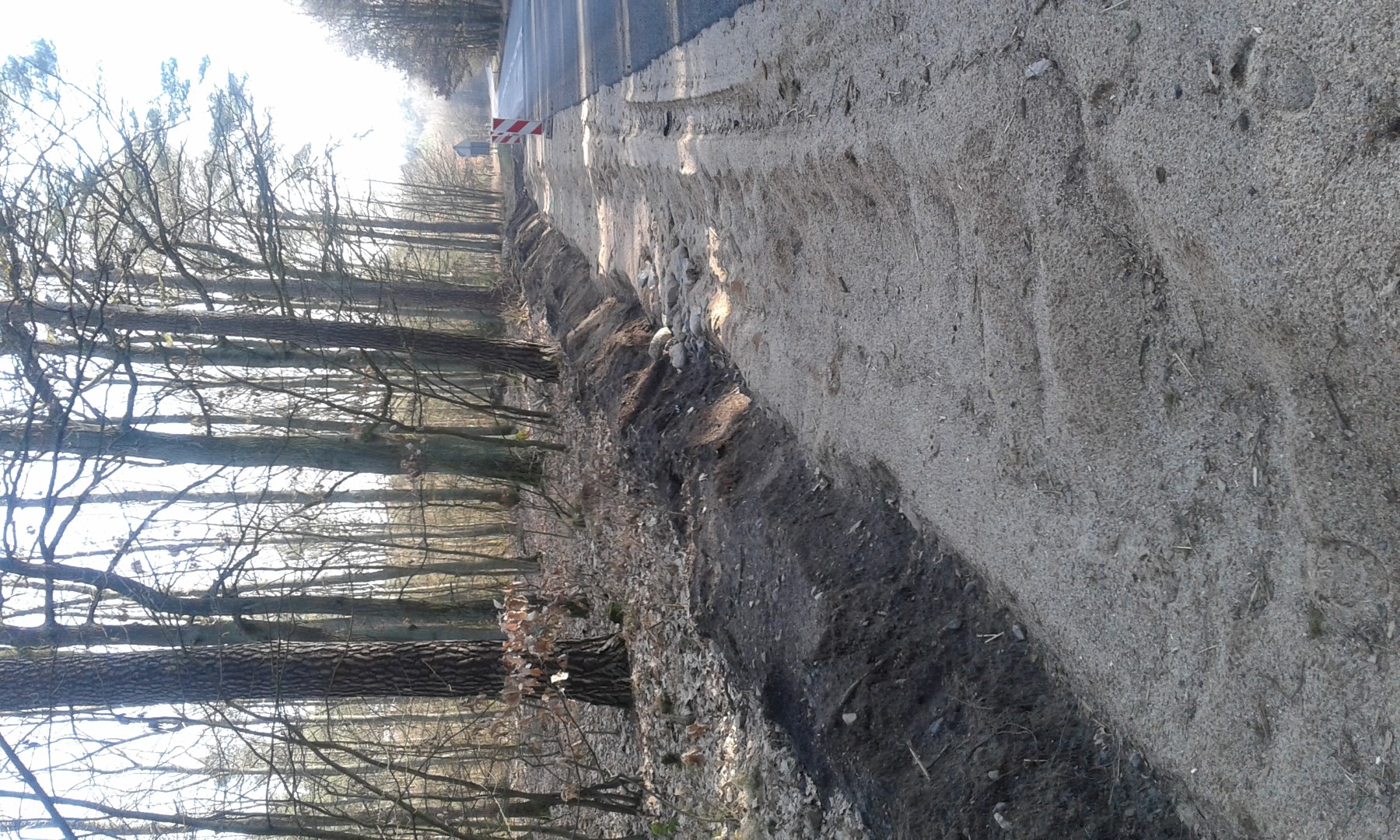

Informacje o stanie zaawansowania projektu na dzień 04. 01. 2019

W miesiącu grudzień wykonano następujące roboty:

  • Rozebranie chodnika w m. Płotno
  • Rozpoczęcie robót sanitarnych w m. Płotno
  • Rozpoczęcie robót ziemnych na nowobudowanym odcinku na terenach leśnych
  • Trwa wycinka drzew w pasie drogi wojewódzkiej

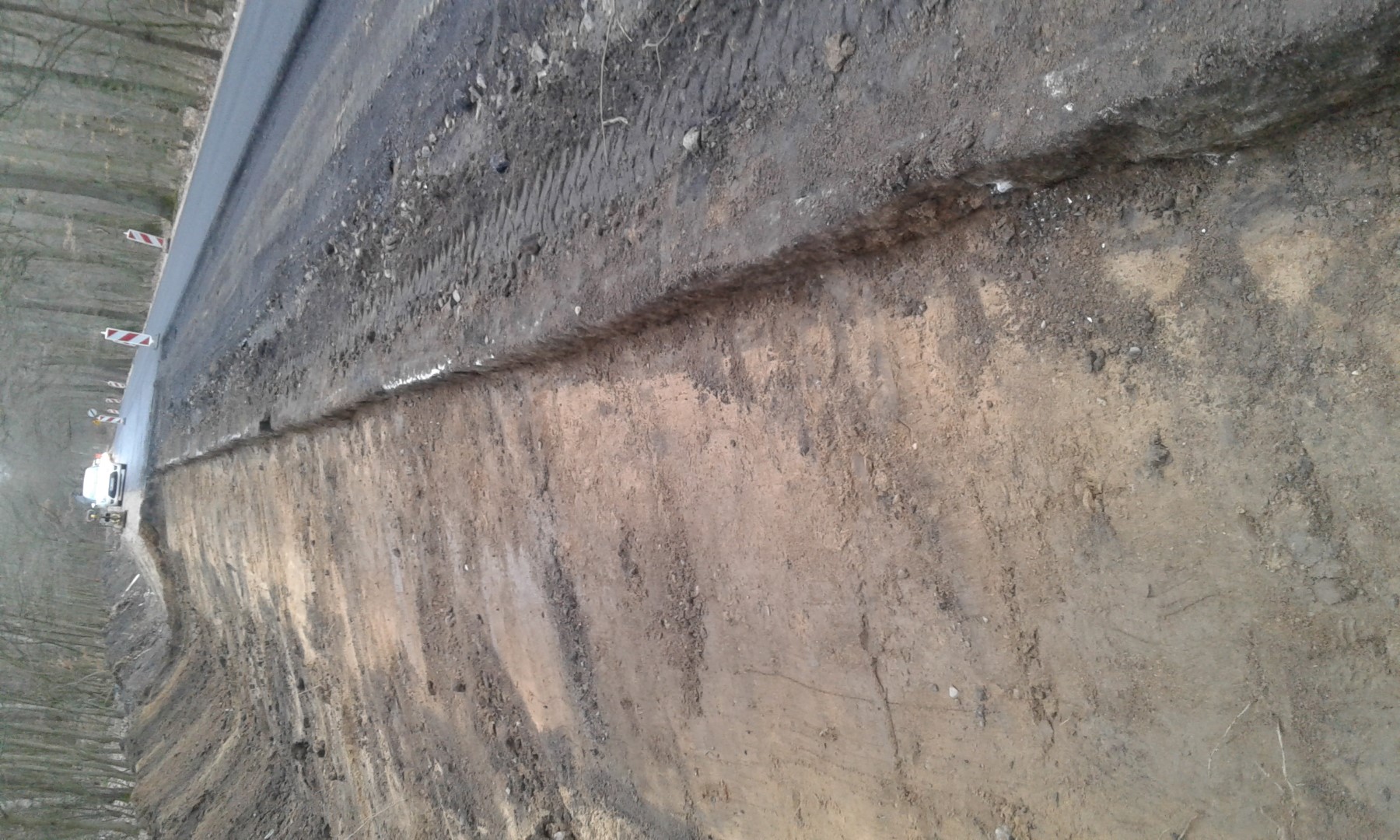

Informacje o stanie zaawansowania projektu na dzień 04. 02. 2019

W miesiącu styczeń wykonano następujące roboty:

  • Zakończenie robót sanitarnych w m. Płotno
  • Zakończenie robót ziemnych na nowobudowanym odcinku na terenach leśnych
  • Rozpoczęcie rozbiórek na pozostałych odcinkach inwestycyjnych
