Informacje ogólne o umowie z Wykonawcą robót budowlanych:
Data zawarcia umowy z Wykonawcą robót budowlanych – 09.12.2020 r.
Data przekazania placu budowy Wykonawcy robót – 17.12.2020 r.
Wartość umowy z Wykonawcą robót budowlanych (brutto) – 91 709 251,18 zł
Data zakończenia umowy – 14.11.2022 r.
Opis projektu:

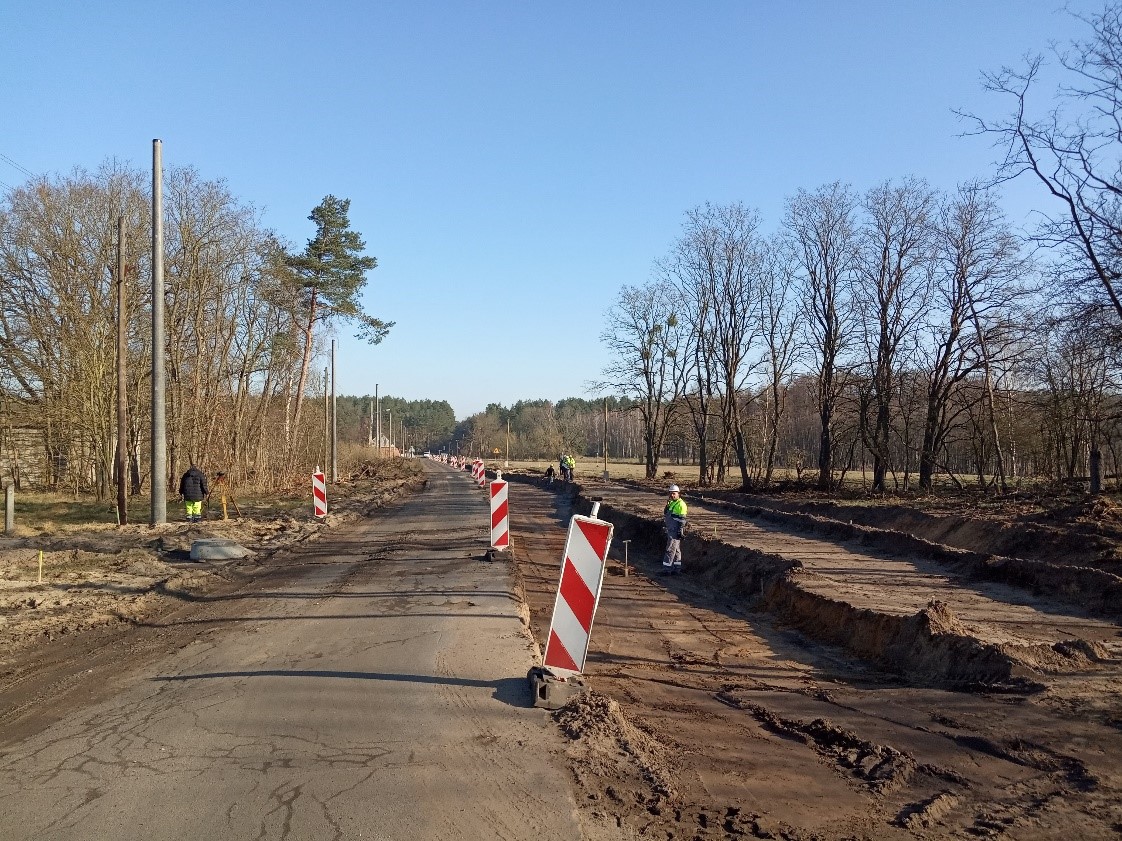

Przedmiotem zamówienia jest przebudowa drogi wojewódzkiej nr 111 na odcinku Recław – Stepnica o długości blisko 23,25 km.
Zakres robót budowlanych obejmuje:
    - wycinkę drzew i krzewów kolidujących z projektowaną inwestycją,

    - roboty rozbiórkowe i przygotowawcze,

    - rozbiórkę budynku gospodarczego,

    - poszerzenie, wzmocnienie i przebudowę istniejącej jezdni bitumicznej,

    - budowę nowych chodników i ciągów pieszo-rowerowych,

    - budowę azyli dla pieszych,

    - budowę i przebudowę zatok autobusowych,

    - przebudowę istniejących zjazdów i skrzyżowań,

    - budowę elementów spowolnienia ruchu,

    - budowę zbiorników retencyjnych,

    - budowę kanalizacji deszczowej,

    - przebudowę mostów na Kanale Miłowskim,

    - przebudowę istniejących i budowę nowych przepustów,

    - przebudowę istniejącego i budowę nowego oświetlenia drogowego,

    - przebudowę kolidujących sieci uzbrojenia,

    - montaż drogowych barier ochronnych,

    - wykonanie oznakowania poziomego i pionowego.

Stan istniejący przed przystąpieniem do realizacji:

 Informacje o stanie zaawansowania projektu w dniu 31.03.2021:
W pierwszym kwartale 2021 r. wykonano następujące roboty:
•   wyznaczono geodezyjnie pas drogowy na przebudowywanym odcinku,

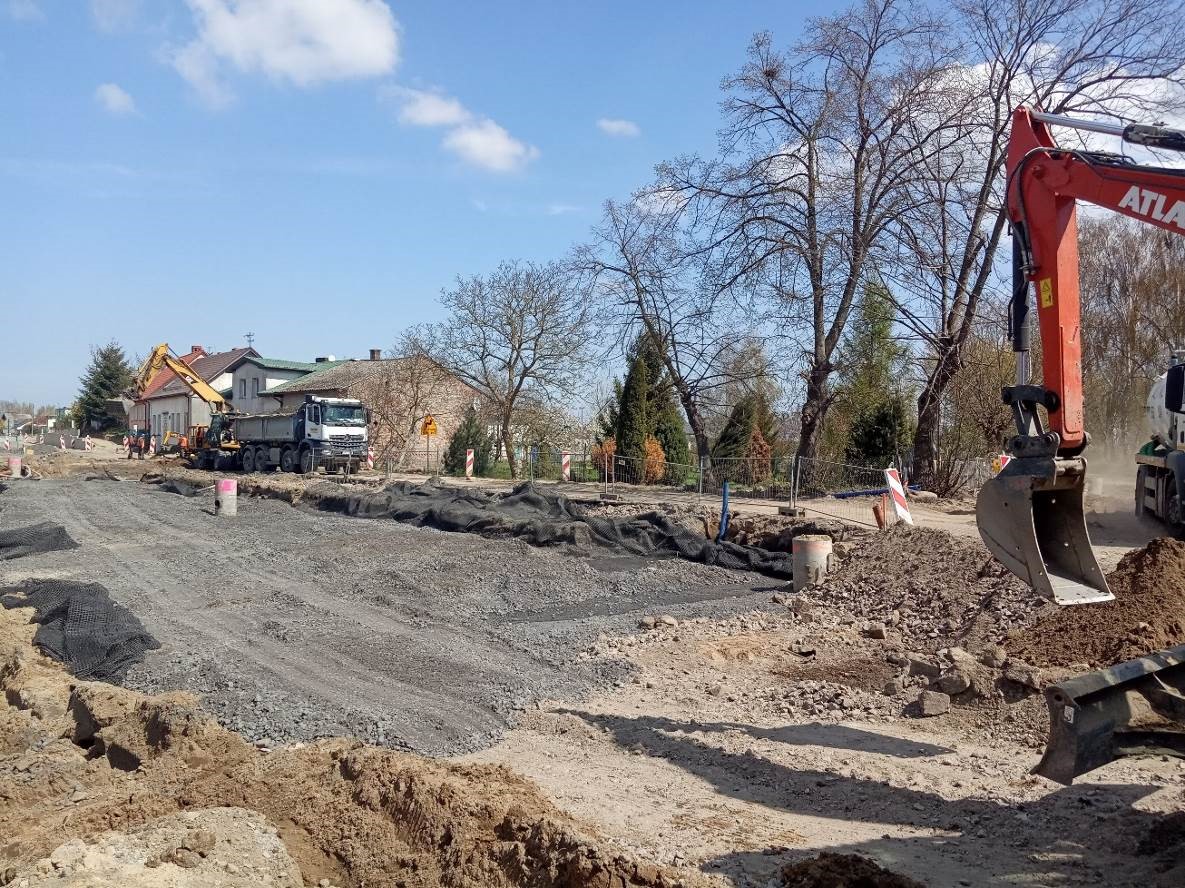

•   przystąpiono do robót rozbiórkowych i prac związanych z usuwaniem humusu,
•   zrealizowano częściowe frezowanie nawierzchni bitumicznej,
•   wykonano wycinkę drzew na całym odcinku drogi,
•   przystąpiono do ustawiania krawężników i obrzeży,
•   wykonano prace związane z posadowieniem i montażem słupów energetycznych na odcinku Racimierz – Łąka oraz w miejscowościach: Żarnowo, Stepniczka, Recław, Zielonczyn i       Żarnówko,
•   przygotowano i ułożono kable energetyczne nN w m. Łąka,
•   rozpoczęto roboty związane z przebudową kolidującej infrastruktury teletechnicznej: demontaż słupów, przewodów linii napowietrznej,
•   rozpoczęto roboty przygotowawcze w zakresie obiektu M1 oraz rozbiórkę i roboty zbrojeniowe na obiekcie M2,
•   rozpoczęto prace w obszarach objętych nadzorem archeologicznym,
•   wykonano fragmenty kanalizacji deszczowej,
•   usunięto kolizje kanalizacji z wodociągiem w m. Łąka, gazociągiem w m. Jarszewko oraz z kanalizacją sanitarną w m. Żarnowo.

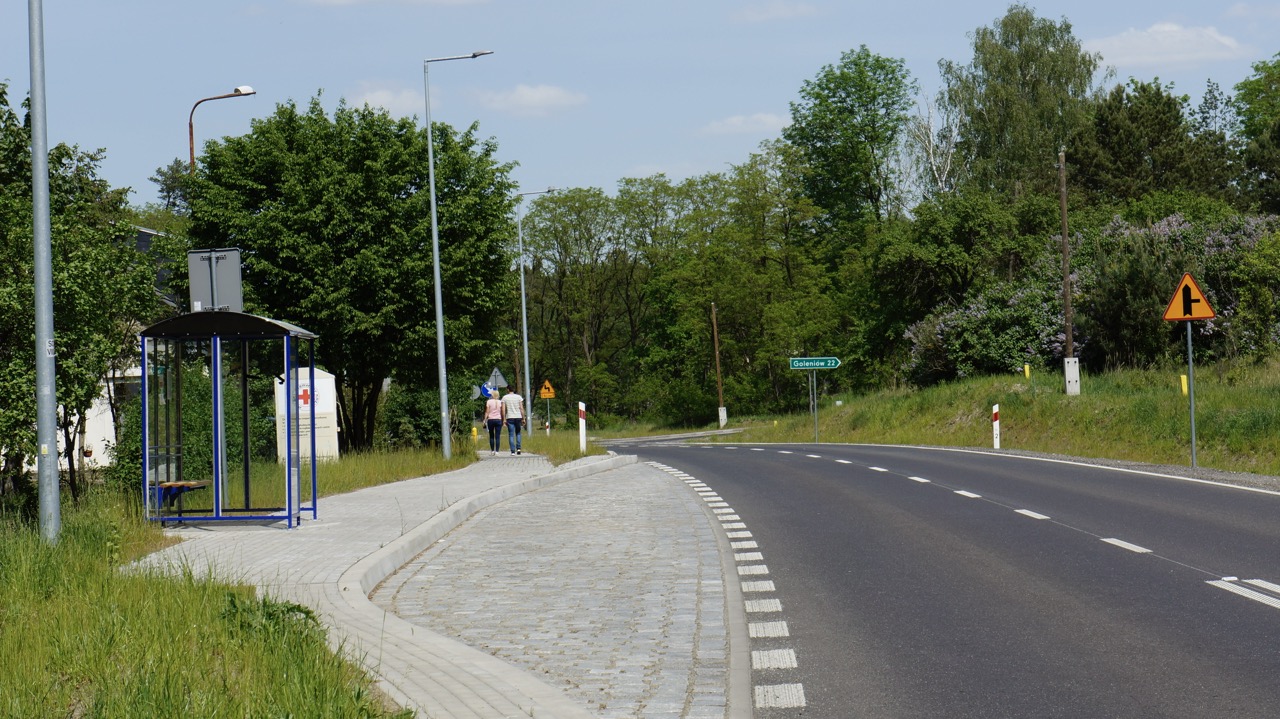

 Informacje o stanie zaawansowania projektu w dniu 30.06.2021:
W drugim kwartale 2021 r. wykonano następujące roboty:
    - dalszy zakres robót rozbiórkowych i prac związanych z usuwaniem humusu,

    - frezowanie nawierzchni bitumicznej na wybranych odcinkach,

    - roboty ziemne na poszerzeniach jezdni oraz układanie warstw stabilizacji,

    - przeprowadzono wymiany gruntu na wyznaczonych odcinkach robót,

    - ustawiono kolejny odcinek krawężników i obrzeży,

    - rozpoczęto wykonywanie nasypów pod chodniki i zatoki autobusowe,

    - zrealizowano szkielety betonowe na zatokach autobusowych,

    - ułożono podbudowę betonową na wybranych zatokach autobusowych,

    - rozpoczęto układanie nawierzchni z kostki kamiennej na zatokach autobusowych,

    - rozpoczęto wykonywanie przepustów pod zjazdami na posesje,

    - ułożono przepusty pod drogą: w km: 1+679, 4+247, 16+868,

    - ustawiono słupy energetyczne na odcinku Łąka – Racimierz – Żarnowo oraz zawieszono linie napowietrzne nN

    - ułożono linie kablowe nN i SN,

    - częściowo zamontowano złącza kablowe,

    - dokonano demontażu słupów teletechnicznych w m. Żarnowo i zamontowano słupy w m. Łąka oraz Zieleniewo i Żarnówko,

    - wykonano kanalizację kablową teletechniczną w Recławiu, Żarnowie i Stepniczce,

    - dokonano rozbiórki mostu M1, zabito ścianki szczelne i rozkuto głowice pali prefabrykowanych, zamontowano zbrojenie podpór i skrzydełek,

    - kontynuowane są prace zbrojeniowe na moście M2: zabito ścianki szczelne i rozkuto głowice pali prefabrykowanych, zamontowano zbrojenie podpór i skrzydełek,

    - kontynuowane są prace w obszarach objętych nadzorem archeologicznym,

    - trwają prace nad układaniem kanalizacji deszczowej w poszczególnych miejscowościach, montaż kanałów, przykanalików, osadzenie studni,

    - wykonano prace montażowe na wodociągu w Stepniczce i Żarnowie - przeprowadzono próbę szczelności.

 Informacje o stanie zaawansowania projektu w dniu 30.09.2021:
W trzecim kwartale 2021 r. wykonano następujące roboty:
    - kontynuowane są roboty rozbiórkowe  podbudów i nawierzchni (frezowanie), roboty ziemne na poszerzeniach jezdni, układanie warstw stabilizacji, wymiany gruntu na wyznaczonych odcinkach robót, ustawianie krawężników i obrzeży, wykonywanie nasypów pod chodniki i zatoki autobusowe, układanie nawierzchni z kostki kamiennej na zatokach autobusowych,

    - ułożono podbudowę betonową na zatokach autobusowych,

    - trwa wykonywanie przepustów pod zjazdami na posesje,

    - ułożono podbudowę  AC22P na wybranych odcinkach,

    - ułożono warstwę wiążąco-wyrównawczą AC16W na wybranych odcinkach,

    - rozpoczęto układanie warstwy ścieralnej na wybranych odcinkach,

    - zrealizowano przyłącza do istniejących złącz kablowych,

    - ułożono linie kablowe na odcinku Miłowo – Racimierz – Recław – Żarnowo – Łąka,

    - trwa montaż złączy kablowych,

    - dokonano demontażu studni teletechnicznych i kanalizacji kablowej teletechnicznej,

    - wykonano regulację studni SKR-1,

    - wbudowano studnie SKR-2 – 3sztuki i przeprowadzono prace związane z wciąganiem kabla do kanalizacji teletechnicznej,

    - na mostach M1 i M2 zakończono prace związane z przygotowaniem zbrojenia korpusów przyczółków ze skrzydłami, wykonano betonowanie korpusów przyczółków, przeprowadzono montaż prefabrykowanych dźwigarów, ułożono zbrojenie płyty pomostu,

    - zakończono prace w obszarach objętych nadzorem archeologicznym,

    - kontynuowane są prace nad układaniem kanalizacji deszczowej w poszczególnych miejscowościach, montaż kanałów, •   przykanalików, osadzenie studni, montaż separatora w Stepniczce, montaż i regulacja wpustów deszczowych,

    - dalsze prace montażowe na wodociągu w Stepniczce i Żarnowie.

 Informacje o stanie zaawansowania projektu w dniu 31.12.2021:
W czwartym kwartale 2021 r. wykonano następujące roboty:
    - kontynuowane są roboty rozbiórkowe  podbudów i nawierzchni (frezowanie), roboty ziemne na poszerzeniach jezdni, układanie warstw stabilizacji, wymiany gruntu na wyznaczonych odcinkach robót, ustawianie krawężników i obrzeży, wykonywanie nasypów pod chodniki i zatoki autobusowe, układanie nawierzchni z kostki kamiennej na zatokach autobusowych,

    - wykonano przepust pod drogą w km 0+920,

    - ułożono podbudowę  AC22P na wybranych odcinkach,

    - ułożono warstwę wiążąco-wyrównawczą AC16W na wybranych odcinkach,

    - ułożono warstwę ścieralną na wybranych odcinkach szlakowych oraz skrzyżowaniu Koniewo/Zagórze,

    - rozpoczęto ustawianie muru oporowego z prefabrykatów betonowych typu L w Recławiu,

    - wykonano zbiornik retencyjny ZR-1,

    - przebudowano linie napowietrzne na linie kablowe w Zielonczynie i Recławiu,

    - rozpoczęto budowę sieci oświetleniowej w miejscowościach,

    - przeprowadzono montaż WLZów od przyłączy do budynków mieszkalnych,

    - wykonano prace naprawcze sieci rozdzielczej,

    - dokonano demontażu studni teletechnicznych i kanalizacji kablowej teletechnicznej,

    - wykonano regulację studni SKR-1 – 2sztuki oraz budowę studni SKR-1 – 6 sztuk,

    - na mostach M1 i M2 ułożono zbrojenie płyty pomostu i zabetonowano, wykonano instalację odwodnieniową,

    - kontynuowane są prace nad układaniem kanalizacji deszczowej w poszczególnych miejscowościach, montaż kanałów, przykanalików, osadzenie studni, montaż separatora w Stepniczce, montaż i regulacja wpustów deszczowych,

    - wykonano przyłącza wodociągowe w Recławiu, Racimierzu, wykonano próby szczelności wodociągu.

 Informacje o stanie zaawansowania projektu w dniu 31.03.2022:
W pierwszym kwartale 2022 r. wykonano następujące roboty:
    - ułożono podbudowę z kruszywa,

    - kontynuowane są roboty ziemne na poszerzeniach jezdni, układanie warstw stabilizacji, wymiany gruntu na wyznaczonych odcinkach robót, ustawianie krawężników i obrzeży, wykonywanie nasypów pod chodniki i zatoki autobusowe, układanie nawierzchni chodników/zjazdów z kostki betonowej, układanie nawierzchni z kostki kamiennej na zatokach autobusowych,

    - wzmocnienie gruntu poprzez bagrowanie,

    - osadzono przepusty pod zjazdami na drogi boczne i posesje,

    - ułożono przepusty pod drogą w km 14+012 oraz 14+320,

    - wykonano prace bitumiczne na dojściach do obiektów M1 i M2,

    - ustawiono mur oporowy z prefabrykatów betonowych typu L w Recławiu,

    - przebudowano linie napowietrzne na linie kablowe w Zielonczynie, Recławiu i Miłowie,

    - kontynuowana jest budowa sieci oświetleniowej w miejscowościach,

    - przeprowadzono montaż WLZów od przyłączy do budynków mieszkalnych,

    - usunięto kolizje energetyczne nN w Miłowie,

    - przymocowano kabel do słupów drewnianych,

    - przeprowadzono prace przyłączeniowe branży teletechnicznej,

    - dokonano demontażu kabli i kanalizacji kablowej teletechnicznej,

    - wykonano budowę studni SKR-1 – 3sztuki i SKR-2 – 2sztuki,

    - przeprowadzono utylizację zdemontowanych słupów i kabli,

    - na mostach M1 i M2 zabezpieczono powłokową izolacją bitumiczną płyty najazdowe oraz ułożono izolację z papy termozgrzewalnej, •   następnie zabetonowano warstwę wyrównawczą pod konstrukcję drogi,

    - na mostach M1 i M2 wykonano warstwy drenujące z kruszywa z lepiszczem żywicznym, ustawiono krawężniki kamienne na płycie pomostu i wykonano warstwę ochronną z asfaltu twardolanego,

    - kontynuowane są prace nad układaniem kanalizacji deszczowej w poszczególnych miejscowościach, montaż kanałów, przykanalików, montaż i regulacja wpustów deszczowych,

    - przygotowania do przekładania studni wodomierzowych oraz część robót właściwych.

 Informacje o stanie zaawansowania projektu w dniu 30.06.2022:
W drugim kwartale 2022 r. wykonano następujące roboty:
    - kontynuowane są roboty ziemne na poszerzeniach jezdni, układanie warstw stabilizacji, wymiany gruntu na wyznaczonych odcinkach robót, ustawianie krawężników i obrzeży, wykonywanie nasypów pod chodniki i zatoki autobusowe, układanie nawierzchni chodników/zjazdów z kostki betonowej, układanie nawierzchni z kostki kamiennej na zatokach autobusowych,

    - wykonano wykopy pod zjazdy bitumiczne i z kostki betonowej,

    - ułożono podbudowę  AC22P na wybranych odcinkach,

    - ułożono warstwę wiążącą AC16W na wybranych odcinkach,

    - ułożono warstwę ścieralną z AC8S na zjazdach bitumicznych,

    - wykonano warstwę ścieralną z SMA 8 na wybranych odcinkach,

    - przeprowadzono humusowanie w m. Łąka i Racimierz oraz odcinkach przyległych do miejscowości,

    - rozpoczęto wykonywanie rowów odwadniających,

    - przeprowadzono montaż i uzbrojenie słupów oświetleniowych,

    - przeprowadzono montaż WLZów od przyłączy do budynków mieszkalnych,

    - usunięto kolizje SN w Racimierzu i Miłowie,

    - przeprowadzono prace przyłączeniowe branży teletechnicznej do posesji,

    - na mostach M1 i M2 zamontowano i zakotwiono zbrojenie kap chodnikowych, deski gzymsowe, zabetonowano kapy chodnikowe, obsadzono wpusty uliczne i rozpoczęto umacnianie stożków kostką betonową, wykonano nawierzchnię bitumiczną na mostach,

    - kontynuowane są prace nad układaniem kanalizacji deszczowej w poszczególnych miejscowościach, montaż kanałów, przykanalików, montaż i regulacja wpustów deszczowych,

    - przeprowadzono montaż separatora w Recławiu,

    - przebudowano hydranty w Racimierzu,

    - realizowano budowę i przepięcie rurociągu tłocznego w Żarnowie,

    - przebudowano przyłącza wodociągowe oraz wodociąg w Żarnowie.

Dnia 27 kwietnia 2022r. podpisano aneks terminowy zmieniający termin zakończenia robót do dnia 30.09.2022r.
 Informacje o stanie zaawansowania projektu w dniu 30.07.2022:
W miesiącu lipcu 2022 r. wykonano następujące roboty:
    - kontynuowane są roboty związane z ustawianiem krawężników i obrzeży oraz układaniem nawierzchni chodników/zjazdów z kostki betonowej,

    - ułożono na wybranych odcinkach: podbudowę  AC22P, warstwę wiążącą AC16W, warstwę ścieralną z SMA 8 oraz warstwę wiążącą na ciągu pieszo-rowerowym,

    - wykonano pobocza i humusowanie na wybranych odcinkach,

    - kontynuowane jest wykonywanie rowów odwadniających,

    - prowadzone były prace przy układaniu płyt betonowych na zbiorniku ZR3,

    - kontynuowany jest montaż i uzbrajanie słupów oświetleniowych,

    - przeprowadzono montaż WLZów od przyłączy do budynków mieszkalnych,

    - przeprowadzono prace przyłączeniowe branży teletechnicznej do posesji oraz montaż i regulację wysokościową studni SKR-1,

    - na mostach M1 i M2 zamontowano bariery ochronne, wykonano nawierzchnię kap chodnikowych z żywicy oraz uzupełniono narzut kamienny pod mostem,

    - wykonano montaż i regulację wpustów/studni kanalizacji deszczowej.

 Informacje o stanie zaawansowania projektu w dniu 10.11.2022:
Od końca lipca do połowy listopada wykonano następujące roboty:
    - zakończono prace związane z układaniem warstwy ścieralnej;

    - zakończono roboty brukarskie na całym przebudowywanym odcinku;

    - zakończono roboty związane z wykonaniem zbiorników retencyjnych i obiektów mostowych;

    - wykonano oznakowanie poziomie i pionowe;

    - zakończono roboty związane z humusowaniem poboczy, skarp oraz trenów zielonych;

    - zakończono roboty w branży drogowej, elektrycznej, sanitarnej, mostowej i teletechnicznej.

W dniu 14.11.2022r. wykonawca zgłosił zakończenie robót.
