Tytuł projektu:
Budowa sieci tras rowerowych Pomorza Zachodniego – trasa Stary Kolejowy Szlak, etap III
Odcinek Mielno – Klępino – Karlino
Projekt współfinansowany przez Unię Europejską z Europejskiego Funduszu Rozwoju Regionalnego w ramach Regionalnego Programu Operacyjnego Województwa Zachodniopomorskiego 2014 – 2020.
Uczestnicy procesu inwestycyjnego:
Zamawiający: Województwo Zachodniopomorskie ul. Korsarzy 34, 70-540 Szczecin |
![]() |
Wykonawca: |
![]() |
Realizator umowy: Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie ul. Szczecińska 31, 75-122 Koszalin |
![]() |
Zarządzający projektem: |
![]() |
Cel projektu: Promocja regionu poprzez rozwój turystyki rowerowej
Planowane efekty: Budowa sieci tras rowerowych
Beneficjent: Województwo Zachodniopomorskie
Wartość całkowita projektu: 7 130 147,32 zł
Kwalifikowalne wydatki projektu: 7 121 147,41 zł
Dofinansowanie z Europejskiego Funduszu Rozwoju Regionalnego: 6 052 975,23 zł
Informacje ogólne o umowie z Wykonawcą robót budowlanych:
Data zawarcia umowy z Wykonawcą robót budowlanych – 09.08.2022 r.
Wartość umowy z Wykonawcą robót budowlanych (brutto) – 6 595 804,03 zł
Planowana data zakończenia umowy – czerwiec 2023 r.
Data przekazania placu budowy Wykonawcy robót – 19.08.2022 r.
Opis projektu:
Przedmiotem zamówienia jest budowa, rozbudowa i oznakowanie drogi rowerowej w gminach: Białogard, Będzino, Świeszyno i Mielno.
Do wykonania są dwa odcinki inwestycyjne:
• wzdłuż drogi gminnej nr 340001Z na odcinku Karlino – DK6 o długości ok 0,8 km,
• pomiędzy drogą powiatową nr 3526Z (m. Żeleźno) a drogą powiatową nr 3500Z (m. Wronie Gniazdo) o długości ok 2,5 km.
Dodatkowo zostaną oznakowane odcinki: Mielno – Mścice, Mścice – Koszalin, Konikowo – Niedalino, Strzekęcino – Wronie Gniazdo i Pomianowo – Klępino o łącznej długości ok 30 km.
Zakres robót budowlanych obejmuje:
• usuniecie kolidujących drzew i krzewów,
• roboty rozbiórkowe,
• zdjęcie warstwy humusu,
• roboty ziemne – wykopy i nasypy,
• wykonanie projektowanej konstrukcji drogi rowerowej,
• przebudowę istniejącej jezdni bitumicznej,
• ustawienie urządzeń zabezpieczających ruch,
• wykonanie oznakowania pionowego i poziomego,
• sadzenie drzew.

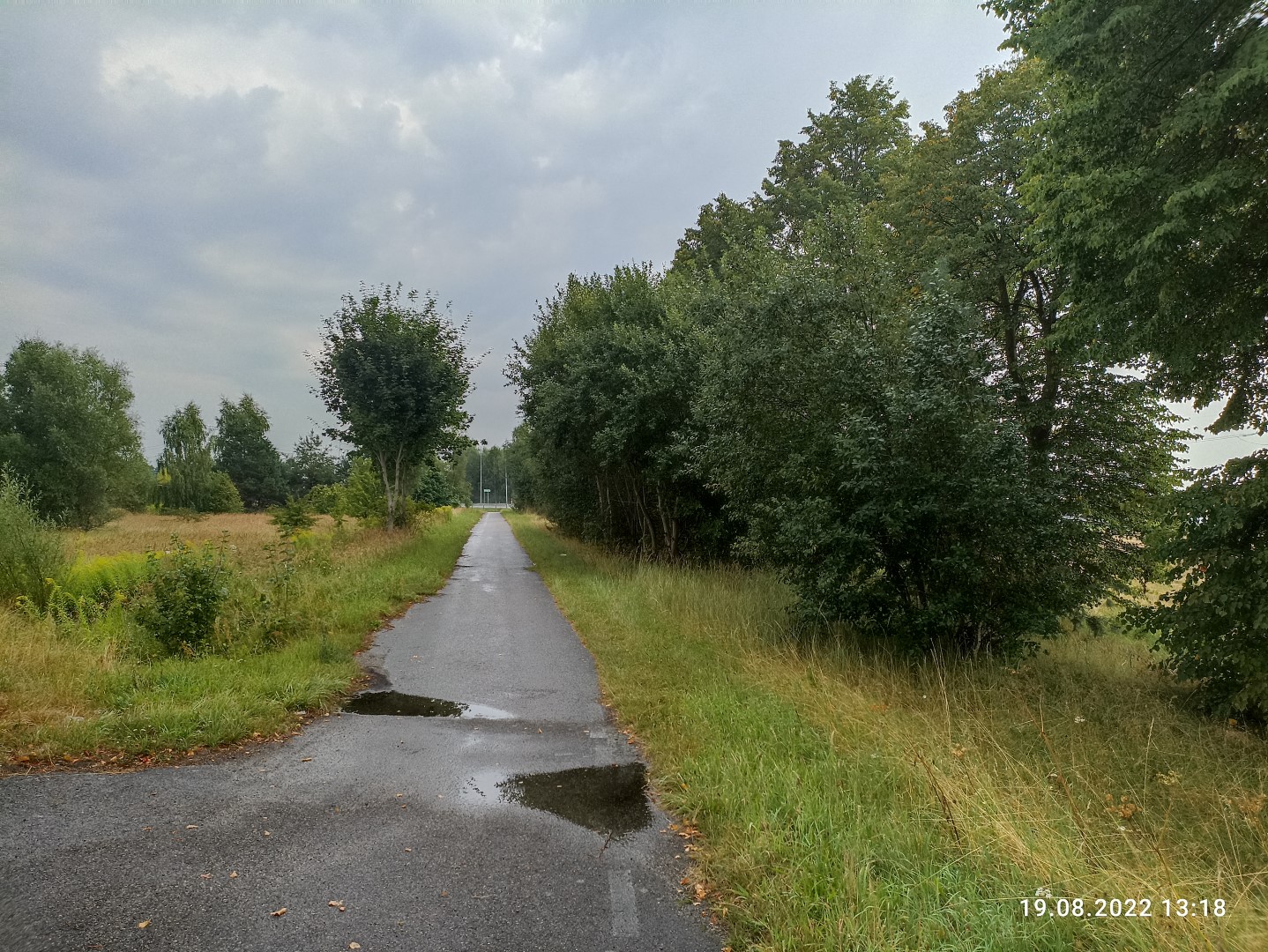

Stan istniejący, w dniu przekazania placu budowy 19.08.2022 r.:
![]() |
![]() |
![]() |
![]() |
Informacje o stanie zaawansowania projektu w dniu 07.12.2022 r.:

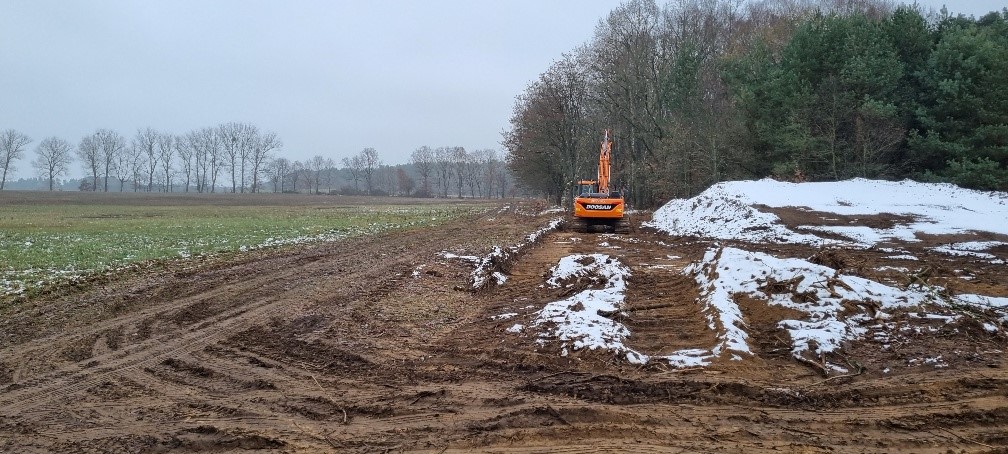

W czwartym kwartale 2022 r. wykonano następujące roboty:
• roboty przygotowawcze – wytyczenie ścieżki rowerowej,
• wycinka drzew,
• usunięcie humusu,
• roboty ziemne.
![]() |
![]() |
![]() |
![]() |
Informacje o stanie zaawansowania projektu w dniu 22.03.2023 r.:
W pierwszym kwartale 2023 r. wykonano następujące roboty:
• roboty ziemne,
• wykonanie dolnych warstw konstrukcyjnych,
• roboty brukarskie,
• wykonanie skarp.
![]() |
![]() |
![]() |
![]() |
Informacje o stanie zaawansowania projektu w dniu 05.06.2023 r.:
W drugim kwartale 2023 r. wykonano następujące roboty:
• wykonano warstwę ścieralną;
• wykonano oznakowania poziomego i pionowego;
• prowadzono roboty porządkowe;
• zakończono zadanie:
![]() |
![]() |
![]() |
![]() |
