Tytuł projektu:
Budowa obejścia m. Szczecinek w ciągu drogi wojewódzkiej nr 172 – etap II
Beneficjent: Województwo Zachodniopomorskie.
Uchwałą Nr 757/26 z dnia 5 maja 2026 r. Zarząd Województwa Zachodniopomorskiego podjął decyzję o dofinansowaniu w/w projektu w sposób niekonkurencyjny w ramach programu Fundusze Europejskie dla Pomorza Zachodniego 2021-2027 w oparciu o Priorytet 4. Fundusze Europejskie na rzecz połączonego Pomorza Zachodniego i dla Działania 4.1 Infrastruktura transportowa (drogi wojewódzkie).
Projekt polega na budowie nowej drogi - obejścia m. Szczecinek w ciągu drogi wojewódzkiej nr 172, stanowiącego kontynuację drogi DW172 od wybudowanego ronda do aktualnie budowanej drogi krajowej nr S11. Budowa w/w drogi o długości ok 1,57 km wraz z oświetleniem, odwodnieniem, kanałem technologicznym oraz obiektami inżynierskimi ma na celu zapewnienie dojazdu i obsługę terenów położonych wzdłuż ulic oraz przeniesienie ruchu tranzytowego. Kluczowym zadaniem inwestycji będzie utworzenie obejścia wyprowadzającego ruch z centrum Szczecinka. Zmiana przebiegu drogi poprzez realizację obwodnicy stworzy możliwość wprowadzenia w mieście strefy ruchu uspokojonego, zwiększenia bezpieczeństwa drogowego oraz ograniczenia ruchu pojazdów ciężkich.
Projekt realizuje cel szczegółowy przyczyniając się do poprawy wewnątrzregionalnej dostępności transportowej połączenia ze szlakami komunikacyjnymi sieci TEN-T, jak również wesprze obszary pozbawione dogodnego dostępu do transportu publicznego.
Realizacja projektu wpłynie na rozwój społeczno-gospodarczy poprzez poprawę infrastruktury drogowej, co wpłynie na lepszą komunikację i mobilność mieszkańców.
Z projektu korzystać będą osoby zamieszkujące cały region Pomorza Zachodniego, osoby z innych części województwa, osoby odwiedzające region turystycznie, użytkownicy dróg i chodników oraz firmy działające wzdłuż budowanego odcinka drogi.
Z efektów projektu korzystać będą beneficjenci końcowi na poziomie lokalnym, regionalnym i międzynarodowym. Grupą docelową ma poziomie lokalnym będą mieszkańcy gmin i powiatów, zamieszkujący cały region Pomorza Zachodniego, korzystający z drogi wojewódzkiej nr 172 jako ciągu komunikacyjnego, zapewniającego dostępność komunikacyjną do ośrodków regionalnych , jak i do sieci dróg krajowych. Na szczeblu regionalnym grupę docelową projektu stanowić będą wszyscy użytkownicy korzystający z drogi wojewódzkiej nr 172 w celach tranzytowych, gospodarczych, biznesowych, edukacyjnych i turystycznych. Budowa obwodnicy , dająca możliwość wyeliminowania i skorygowania powstałych na przestrzeni lat niewłaściwych i niedostosowanych obecnie połączeń z terenem przyległym do drogi doprowadzi do oddzielenie ruchu tranzytowego od lokalnego, uporządkuje otoczenie, poprawi atrakcyjność miasta oraz zaktywizuje tereny przyległe.
Na poziomie międzynarodowym grupą docelową są korzystający z sieci drogowej na pograniczu polsko-niemieckim, której elementem są min. drogi wojewódzkie, umożliwiające dostęp do sieci dróg ekspresowych S3 i S6 i autostrady A6 po stronie polskiej oraz do dróg krajowych i autostrady A11 po stronie niemieckiej.
#FunduszeUE #FunduszeEuropejskie
Wartość projektu: 39.277.877,07 zł
Przewidziana wysokość wkładu Funduszy Europejskich: 27.144.513,93 zł (70% całkowitych wydatków kwalifikowalnych Projektu)
Uczestnicy procesu inwestycyjnego:
| Zamawiający: Województwo Zachodniopomorskie ul. Piłsudskiego 40, 70-421 Szczecin |
|
|
Wykonawca: |
|
| Realizator umowy: Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie ul. Szczecińska 31, 75-122 Koszalin |
![]() |
|
Zarządzający projektem: |
Informacje ogólne o umowie z Wykonawcą robót budowlanych:
Wartość umowy z Wykonawcą robót budowlanych - 28 203 544,04 zł brutto
Data zawarcia umowy z Wykonawcą robót budowlanych - 15.12.2025r.
Data przekazania placu budowy Wykonawcy robót - 22.12.2025 r.
Planowany termin zakończenia robót zgodnie z umową - 19.01.2027r.
Opis projektu:
Przedmiotem zamówienia jest budowa obejścia m. Szczecinek w ciągu drogi wojewódzkiej nr 172, stanowiąca kontynuację drogi DW172 od wybudowanego ronda do aktualnie budowanej drogi krajowej nr S11.
Budowa ww. drogi o długości ok 1,57 km wraz z oświetleniem, odwodnieniem, kanałem technologicznym oraz obiektami inżynierskimi ma na celu zapewnienie dojazdu i obsługę terenów położonych wzdłuż ulic oraz przeniesienie ruchu tranzytowego.
Zakres robót budowlanych będzie obejmował:
Stan istniejący w dniu przekazania placu budowy 22.12.2025r.:
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
Informacje o stanie zaawansowania projektu w pierwszym kwartale 2026r:

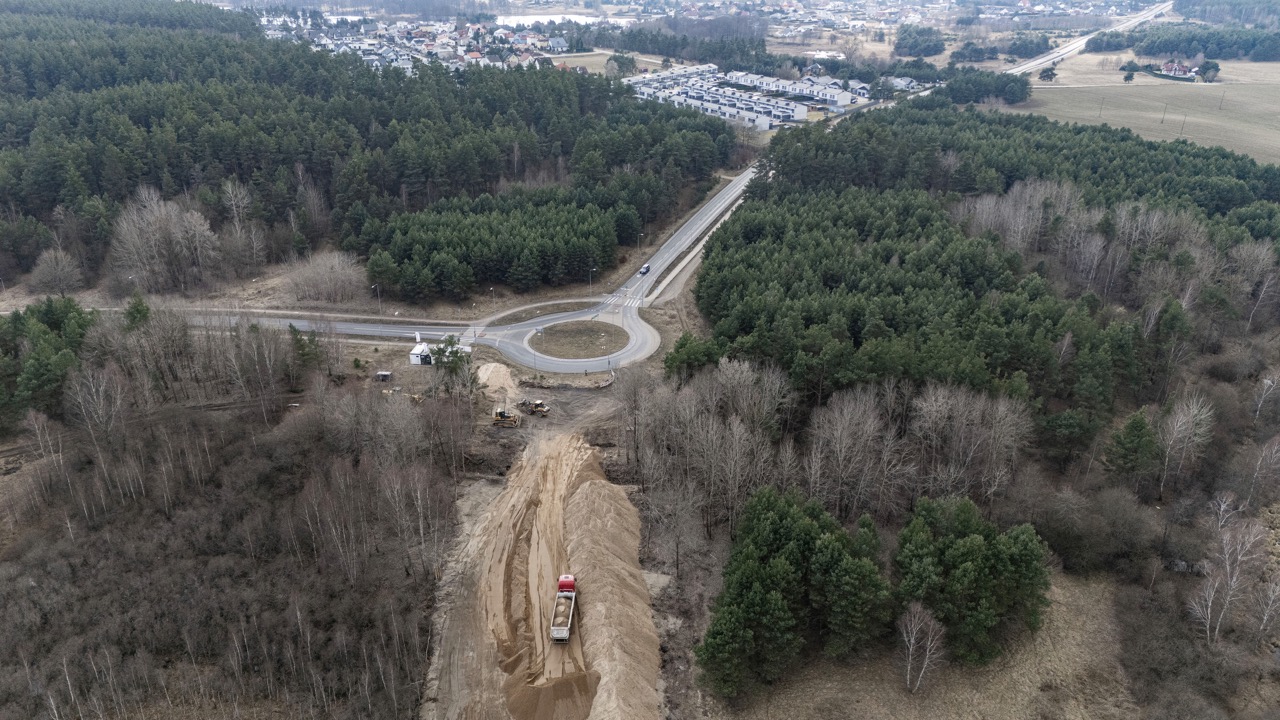

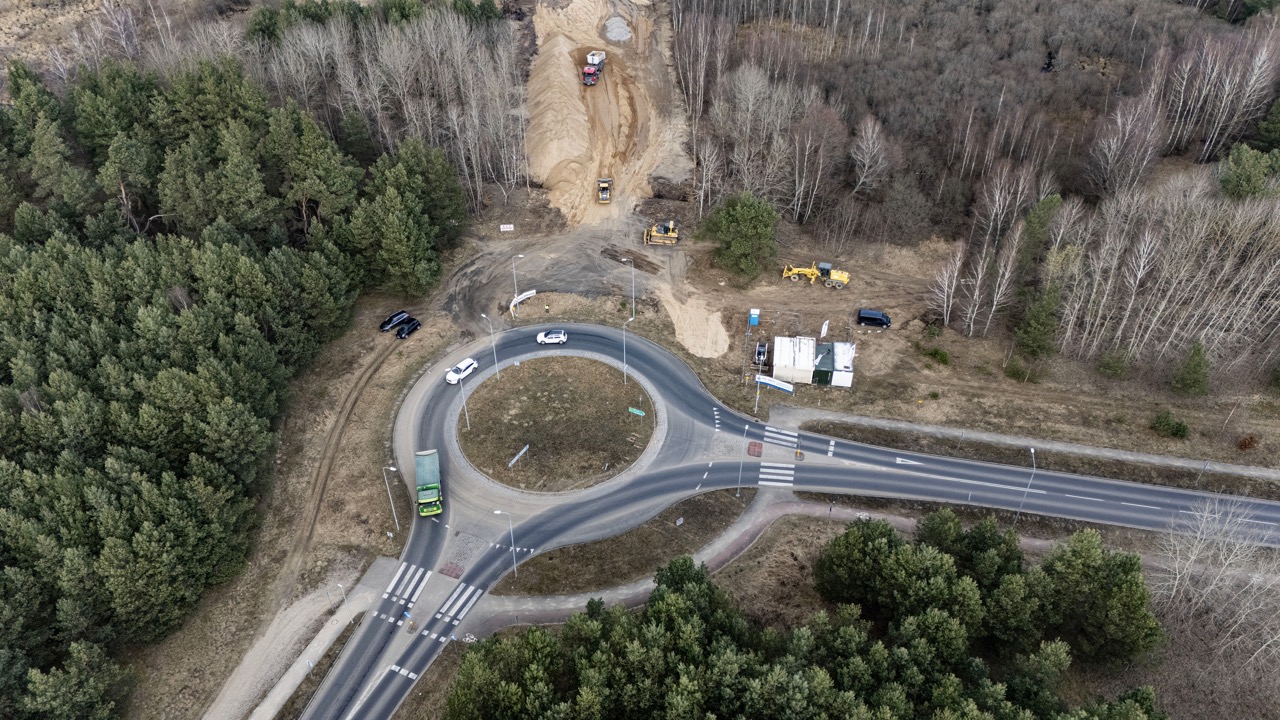

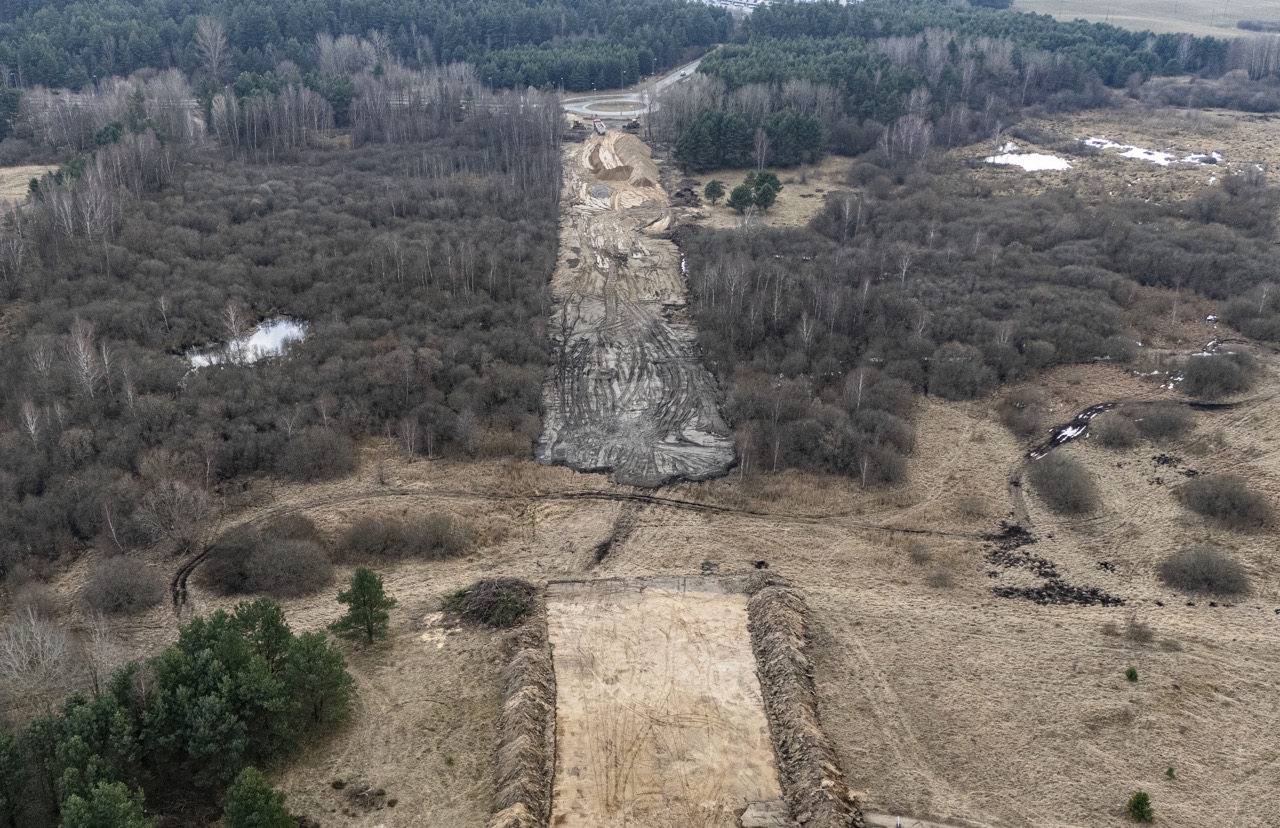

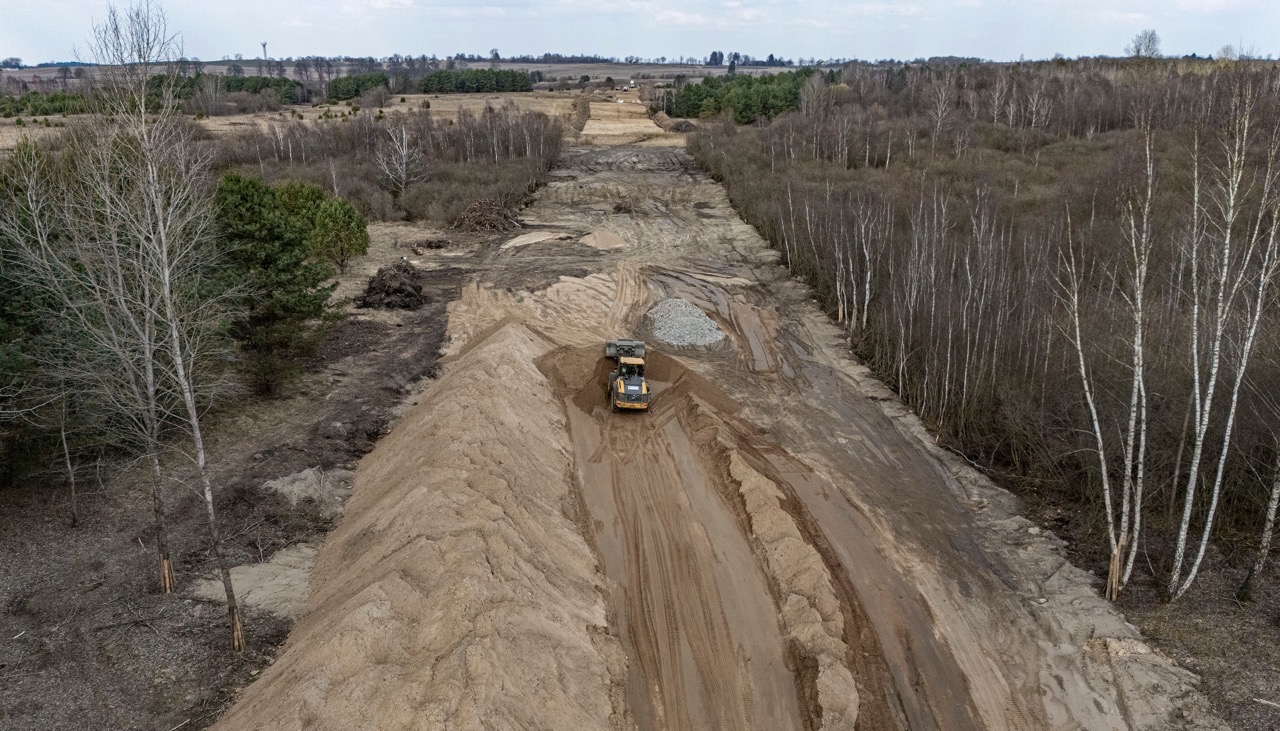

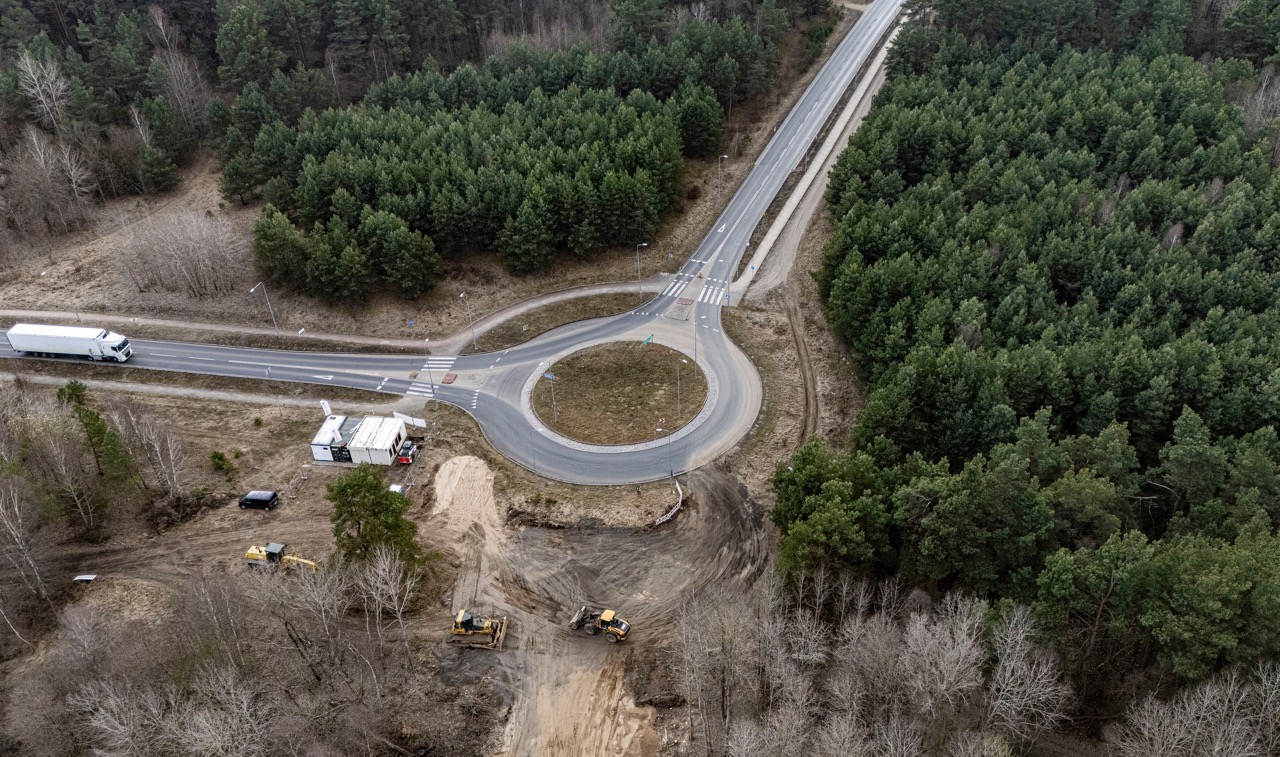

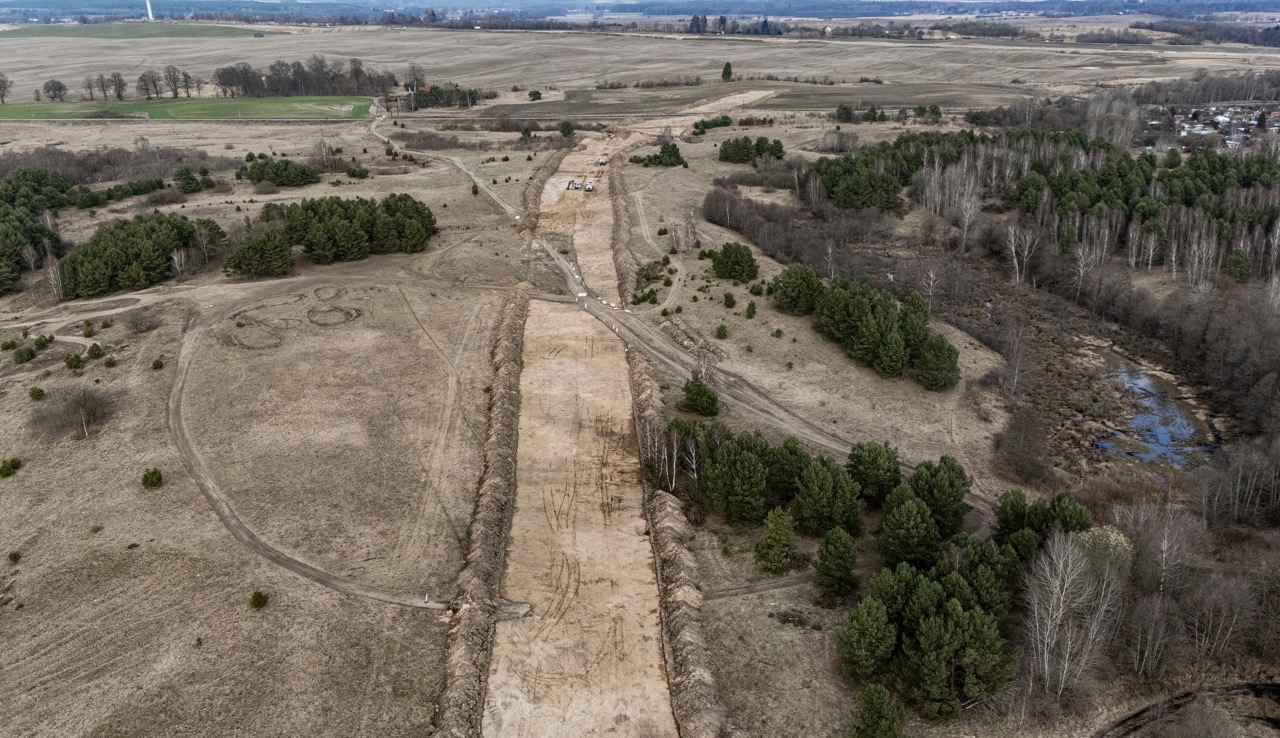

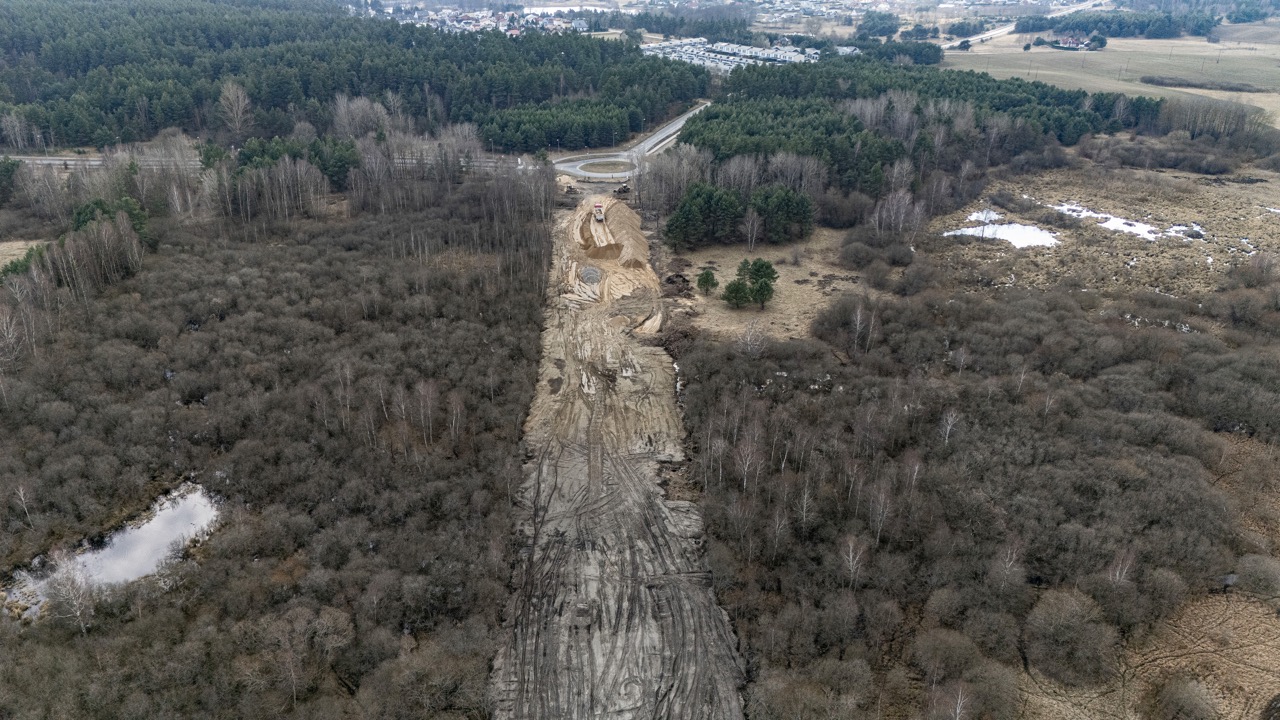

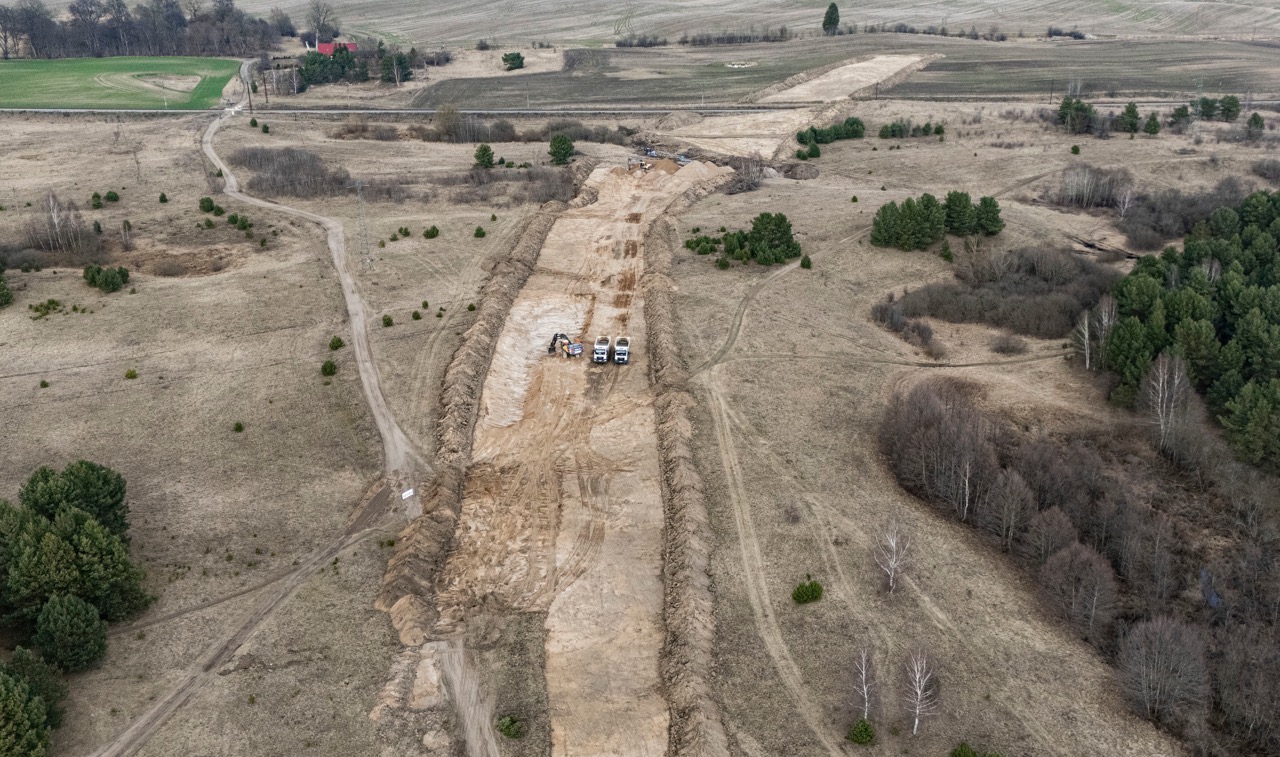

Od początku roku do 01.04.2026r. wykonano następujące roboty:
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
