Rozbudowa drogi wojewódzkiej nr 163 na odcinku Połczyn-Zdrój – Czaplinek, etap II





Tytuł projektu:

Rozbudowa drogi wojewódzkiej nr 163 na odcinku Połczyn-Zdrój – Czaplinek, etap II

Projekt dofinansowany jest z Rządowego Funduszu Polski Ład: Program Inwestycji Strategicznych

Uczestnicy procesu inwestycyjnego:

Zamawiający:
Województwo Zachodniopomorskie
ul. Korsarzy 34, 70-540 Szczecin
Wykonawca:
POL-DRÓG S. A.
ul.Podmiejska 2, 78-500 Drawsko Pomorskie
Realizator umowy:
Zachodniopomorski Zarząd Dróg Wojewódzkich w Koszalinie
ul. Szczecińska 31, 75-122 Koszalin


Zarządzający projektem:
MILAG Michał Łaga
ul. Jeleniogórska 11,78-500 Drawsko Pomorskie











Artykuł z dnia: 2024-11-21 14:55

Planowana wartość zadania: 77.535.794 zł
Kwota dofinasowania w ramach Rządowego Funduszu Polski Ład: Program Inwestycji Strategicznych: 57.262.245,34 zł
Wykonawca: POL-DRÓG S.A. ul. Podmiejska 2, 78-500 Drawsko Pomorskie
Umowa na roboty budowlane: 60.276.047,73 zł brutto
Data rozpoczęcia inwestycji - 05.11.2025r.
Planowane zakończenie robót budowlanych: 14.02.2026r.

Opis projektu:
Przedmiotem zamówienia jest rozbudowa drogi wojewódzkiej nr 163 na odcinku Połczyn-Zdrój - Czaplinek o długości około 13,8 km

Zakres robót budowlanych będzie obejmował:

  • przebudowę, rozbudowę i wzmocnienie jezdni drogi wojewódzkiej,
  • budowę elementów uspokojenia ruchu,
  • budowę przepustów,
  • budowę chodników, ciągów pieszo-rowerowych, zatok autobusowych,
  • budowę oświetlenia drogowego,
  • usunięcie kolizji z infrastrukturą obcą,
  • regulację urządzeń infrastruktury podziemnej,
  • roboty rozbiórkowe,
  • wycinkę kolidujących drzew i krzewów oraz wykonanie nowych nasadzeń,
  • wykonanie poboczy,
  • wykonanie oznakowania pionowego, poziomego oraz barier ochronnych i urządzeń zabezpieczających pieszych,

Stan istniejący przed przystąpieniem do realizacji:

Informacje o stanie zaawansowania projektu na dzień 01.04.2025r.:

 W pierwszym kwartale wykonano następujące roboty:

  • roboty przygotowawcze, pomiarowe oraz ziemne;
  • wycinkę drzew;
  • rozbiórkę nawierzchni bitumicznych;
  • usunięcie humusu;

Informacje o stanie zaawansowania projektu na dzień 01.07.2025r.:

 W drugim kwartale wykonano następujące roboty:

  • kontynuowano roboty ziemne;
  • kontynuowano roboty rozbiórkowe;
  • prowadzono montaż przepustów;
  • wykonywano poszerzenia;
  • wykonywano warstwy konstrukcyjne nawierzchni;
  • ustawiano tymczasowe płotki dla płazów;

Informacje o stanie zaawansowania projektu na dzień 01.10.2025r.:

 W trzecim kwartale wykonano następujące roboty:

  • kontynuowano roboty ziemne;
  • kontynuowano roboty rozbiórkowe;
  • prowadzono montaż przepustów;
  • wykonywano poszerzenia;
  • wykonywano warstwy konstrukcyjne nawierzchni;

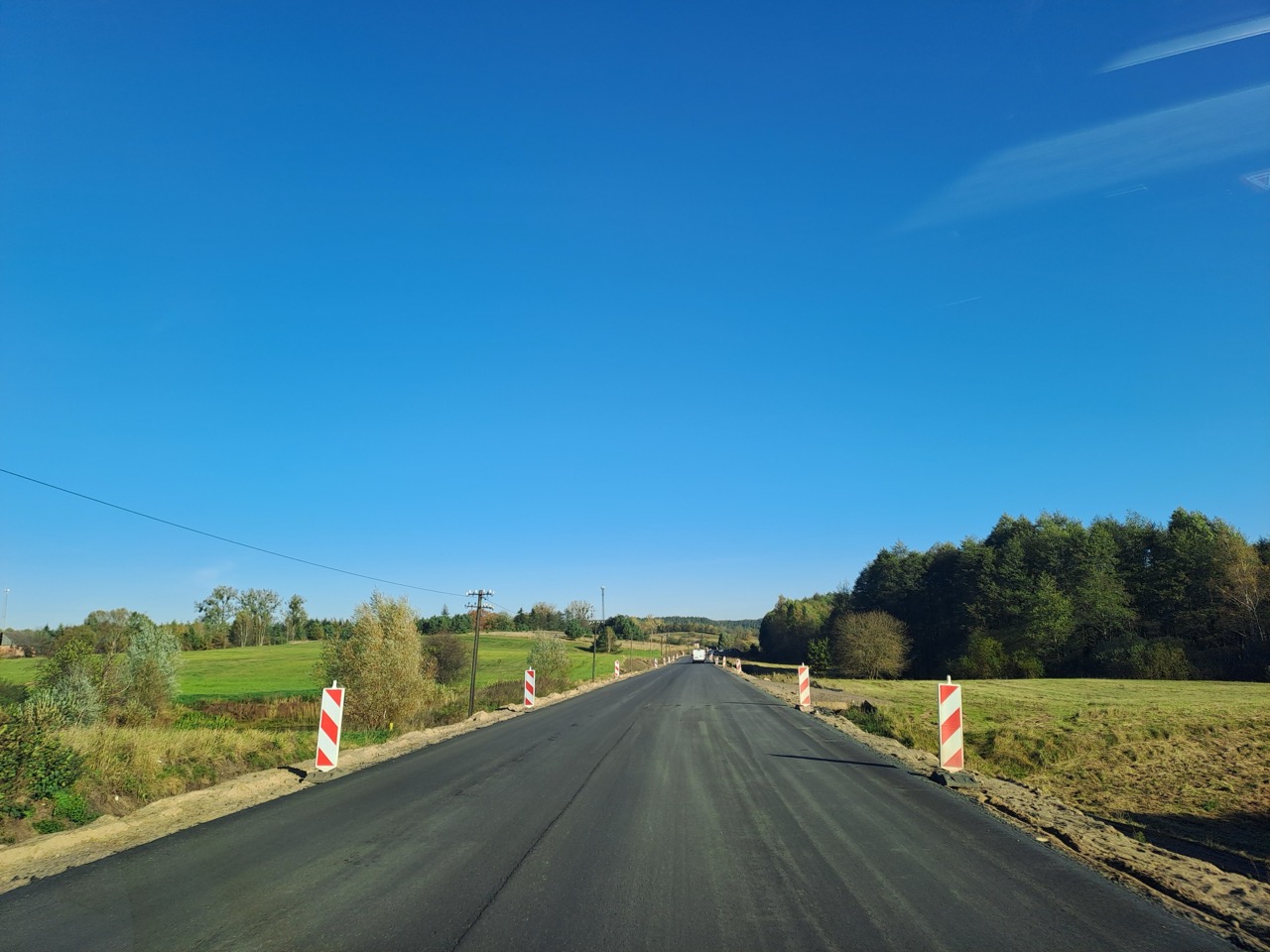

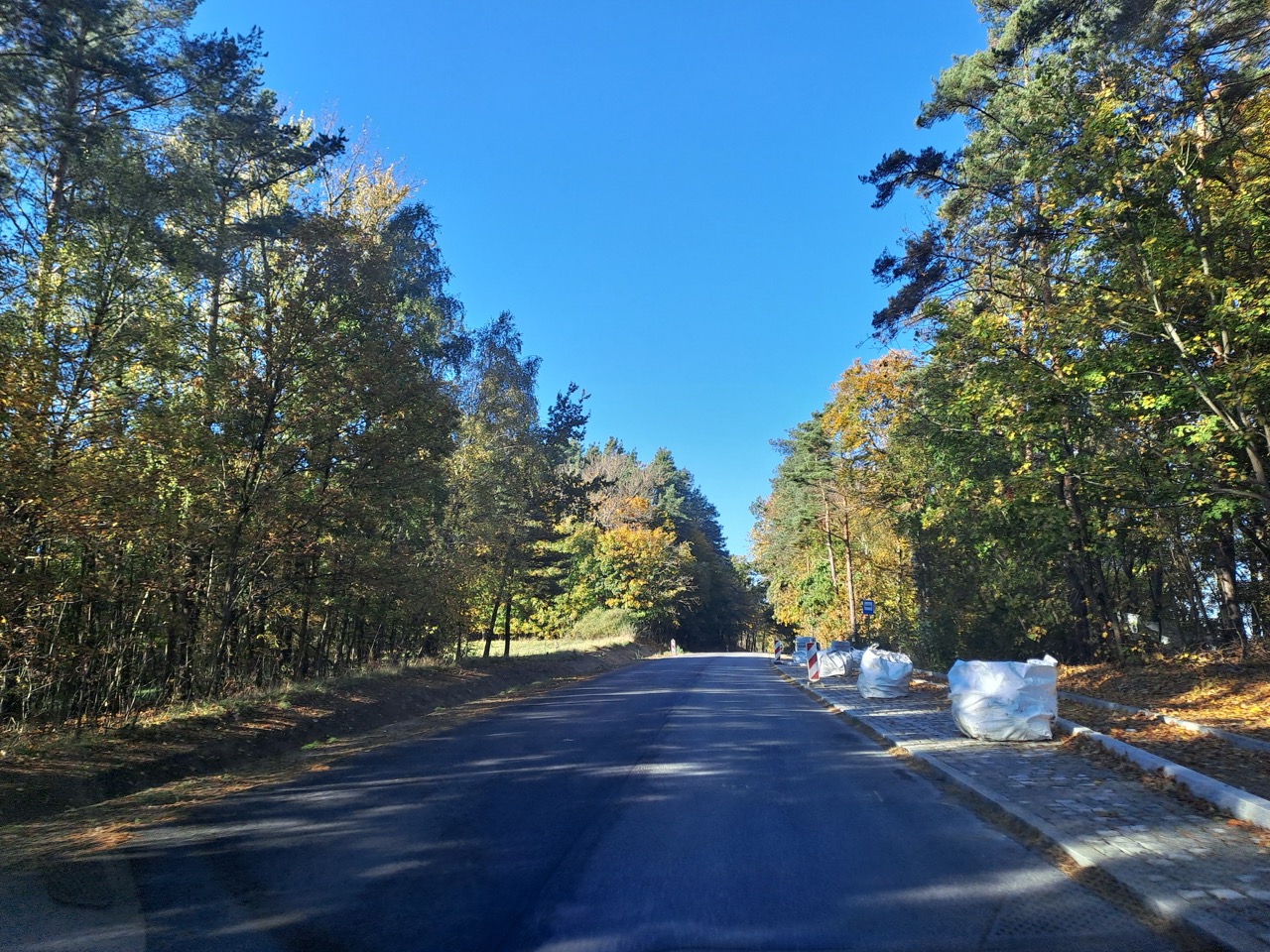

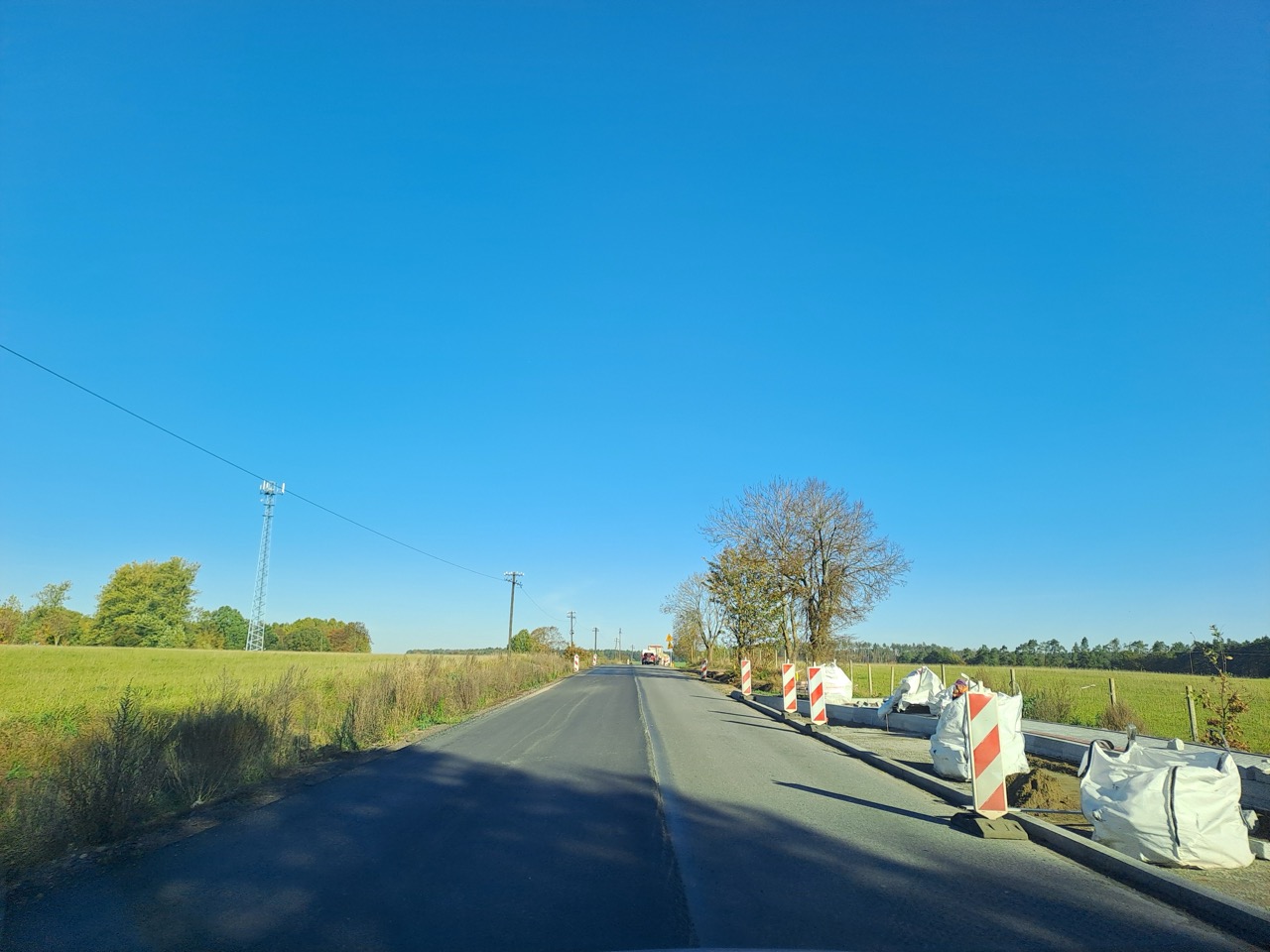

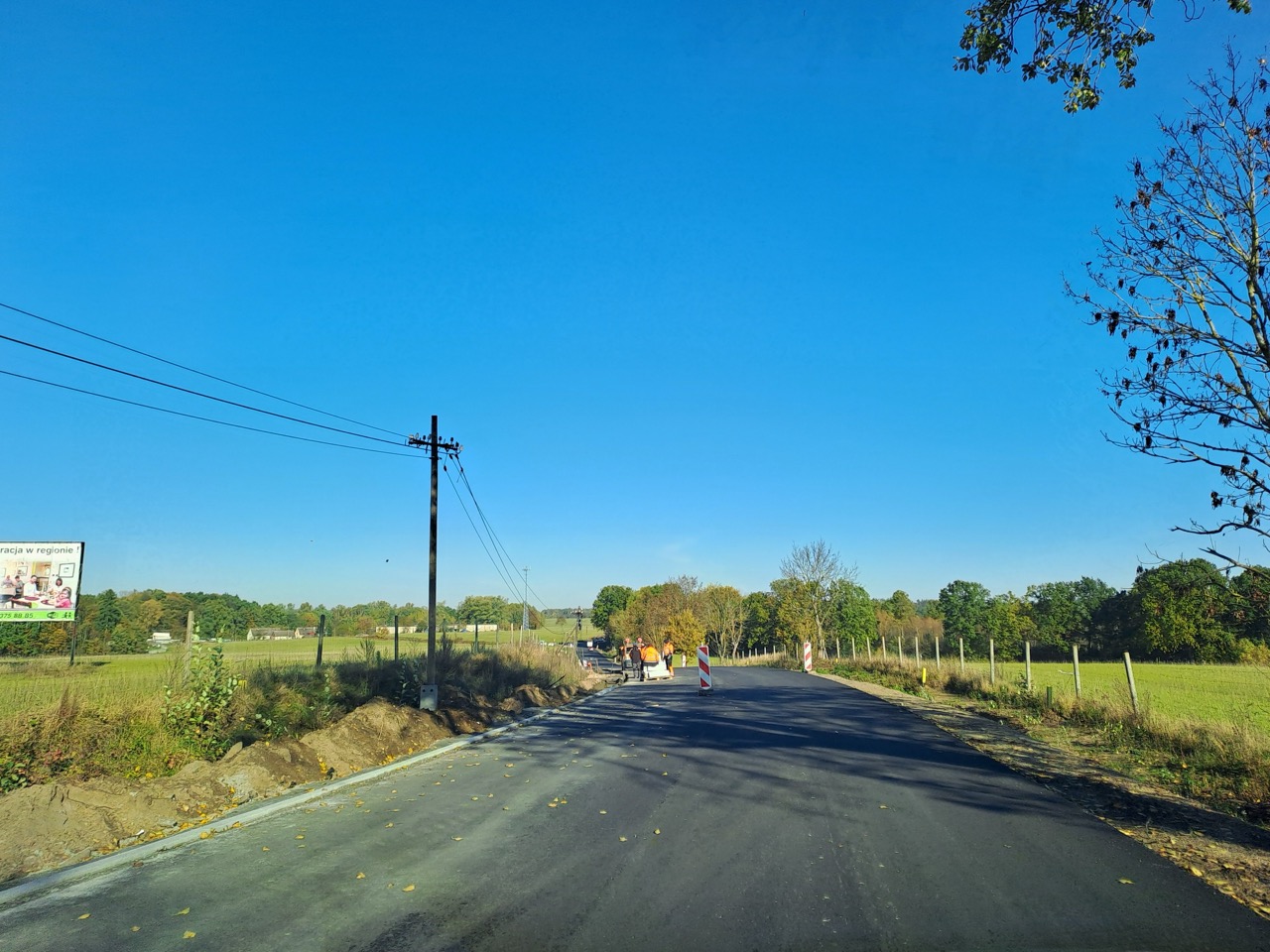

  • rozpoczęto budowę zatok autobusowych;
